流水施工技术在土建工程施工管理中的应用探究
摘要:流水施工是作为一种应用广泛并且效率高的作业方法运用于生产中。在土建工程过程中, 流水施工也是其主要采用的一种方法, 同时也是最有效的一 种方法。本文将要介绍流水施工技术的相关概念, 流水施工在土建工程管理中应用存在的问题以及解决对策。
关键词:流水施工;土建工程;施工管理;应用;
流水施工的作业模式能够给企业带来良好的经济效益, 所以多数企业在生产中采用流水施工的作业方式。但是流水施工在生产经营过程中也会存在一些弊端, 使得企业生产经营遭受损失。
1 流水施工在土建工程施工管理应用中存在的问题
1.1 工程任务分配顺序不合理

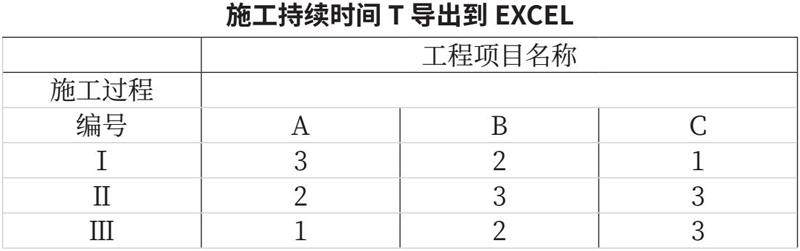

土建工程施工过程中, 由于管理人员分配任务和顺序的不合理, 导致整个工程生产流程不合理, 工期过长并且使整个生产成本增加。例如:一施工单位承包了A、B、C工程项目, 这三个工程项目以此需要通过Ⅰ、Ⅱ、Ⅲ三个施工过程来完成。施工单位进行流水施工, 每个施工过程的时间用T来表示, 就会得出一个如下图所示的施工持续时间施工表:

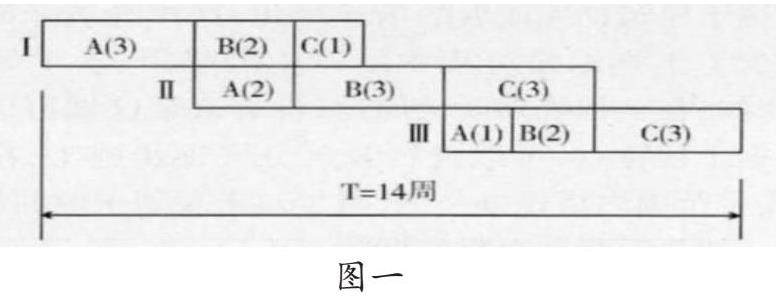

从上述表格中, 就很容易算出施工的工期是14周, 工期十分漫长, 这就造成资源的严重浪费, 使得计划的进度变成下图所示:
我们可以根据图示看出, 在流水施工过程中没有分配好工程顺序就会造成整个工程的工期增加, 浪费大量的资源, 同时, 也容易使员工的生产积极性受挫。
1.2 固定程序的弊端
流水施工过程中, 由于是要员工持续从事同一项工作, 也就是说流水施工的程序比较固定, 这容易使员工在从事同一项工作时感觉工作的单调乏味, 或者说有些员工以为已经熟悉了相关的操作, 因此在生产过程中就粗心大意, 不认真进行工作, 这样容易导致工作失误的状况出现, 给企业带来相应的损失。
2 流水施工的技术参数
2.1 工艺参数
指的是流水施工的时候, 用来表示流水施工的施工工艺的进展状态参数, 一般情况, 包括流水强度和施工过程两个参数。施工过程可以是单位工程, 可以是分部工程, 也可以是分项工程, 甚至是将分项工程按照专业工种不同分解而成的施工工序, 施工过程的数目一般用n表示。流水强度是指流水施工的某施工过程, 专业工作队在单位时间内所完成的工程量, 也称为流水能力或生产能力。
2.2 空间参数
指流水施工的时候, 表达流水施工在空间布置上划分的个数。可以是施工区 (段) , 也可以是多层的施工层数, 数目一般用M表示。施工段的划分原则, 由于在施工段内, 施工任务是由工作队一次性完成的, 所以会在两个施工段之中形成施工缝。并且, 会因为施工段的数量多少, 直接影响到流水施工效果。为了使流水施工段可以合理的划分, 一般要遵循以下原则: (1) 同一个工作队要在每个施工段劳动量的大小应该大致相同, 相差的幅度不要太大; (2) 在各个施工段, 工作面要足够, 以保证工人的数量, 满足施工的要求; (3) 施工段界限应该尽量和结构界吻合, 或者设置在不影响建筑整体性的地方。
2.3 时间参数
时间参数就是指在进行流水施工作业的时候, 用来表示时间安排的状态参数, 主要有流水施工的工期, 流水步距, 流水节拍等。流水节拍就是在流水施工的时候, 每个专业施工队在单个施工段上的施工时间, 以符号t表示;流水步距是指两个相邻的专业队进入流水作业的时间间隔, 以符号K表示;工期是指从第一个专业队投入流水作业开始, 到最后一个专业队完成最后一个施工做成的最后一段工作、退出流水作业位置的整个持续时间。由于一项工程往往由许多流水组组成, 所以这里所说的流水组的工期, 而不是整个工程的总工期。工期可用符号TP表示;持续时间指一项工作从开始到完成的时间。
3 流水施工技术在土建工程管理中的应用
3.1 确定流水施工技术应用对象
(1)科学地排查全部工程的分段项目,排除在实际施工过程中影响工程项目时间和空间的项目。这些项目一旦进入流水施工管理,不仅会影响整个土建工程的施工进度,还会造成资源的大量闲置和浪费。
(2)严格按照土建工程施工的相关规定和要求开展工作,不同类型的工程对流水施工技术的应用要求有很大差异,大多数流水施工都是采用粗放的管理形式来管理整个项目施工和进度,因此,一些要求精细化管理的工程内容不能用流水施工技术来实现。
3.2 选择合适的流水施工方式
目前,常用的流水施工方式有三种,即成倍节拍流水施工、全等节拍流水施工和分别流水施工。
3.2.1 成倍节拍流水施工方式
成倍形式的流水节拍在施工中找出各施工段流水节拍之间的最大公约数,由技术人员根据最终确定的各施工段流水节拍的最大公约数确定施工队伍和施工人员数量,这样可以最大限度地缩短工期,形成成倍流水施工方案,有效地帮助土建管理工作顺利开展。该施工方案在实施过程中可分为五个关键步骤:一是确定施工起始点和节拍流动的起始方向,科学划分施工路段。二是科学分解整个工程,确定具体的施工顺序。三是确定流水节拍的节拍值大小。四是确定流水节拍步距值的大小。五是确定总的工期和总施工队伍的数目。
3.2.2 全等节拍流水施工方式
全等节拍流水施工方式是使各施工段之间的流水节拍值大小始终保持一致,使流水步距值与流水节拍值之间的大小保持一致。全等节拍流水施工方式在实际应用中有以下特点:一是步距与节拍值一致,使工程各施工分段施工同时进行,不会出现因工程冲突而造成的间歇时间,从而大大缩短施工工期。二是步距与流水值一致,施工段的数目与全部工程队的数目相同,有利于节约人力资源。三是在该施工方式运用之初,要合理划分施工段,确定起始点和流向,然后再分解和确定施工顺序。
3.2.3 分别流水施工方式
分别流水施工方式与其他施工方式有很大区别,它更多地应用于施工量不同的施工段或施工效率差距较大的施工段,流水节拍不同的工程中也可采用这种施工方案。分别流水施工对施工起始时间要求较高,其施工特点如下:一是流水节拍与流水步距不同。二是施工队在施工过程中存在一定的施工间歇。三是施工队数目和施工过程的数目始终一致。
结语
流水施工技术以其特有的特点能够给整个企业生产带来良好的经济效益, 土建工程施工的实践也表明, 流水施工是组织建筑生产的有效方法。流水施工能保证投入施工的专业工作对工作队的不间断性, 又能合理地利用工作面, 使整个工期时间缩短, 降低工程费用。流水施工技术虽然在具体实施中存在着一些缺陷, 但是工程管理人员只要善于发现, 善于能找到最佳的解决方案, 就能够促进整个工程有效的运行
参考文献
[1] 张卫华.试析流水施工技术在土建施工管理中的应用[J].四川水泥,2016(10):1.
[2] 徐礼万.流水施工技术在土建工程施工管理中的应用探究[J].城市建设理论研究,2014(9):1-5.
