谈模板工程专项施工方案的编制内容及注意事项

谭文枢

新中媒体号
2023年40期
东莞市建筑科学研究院有限公司 广东东莞 523000

打开文本图片集

摘要:模板支撑体系是建筑工程中的重要组成部分,作为一种临时的施工结构,它既要能满足建筑工程结构体系受力的需要,又要有一定的承载能力,以承受施工荷载。模板支撑体系的施工质量是整个模板工程质量控制中最重要的部分,基于此,本文以某危险性较大的模板工程为例,针对其专项施工方案的编制内容及注意事项进行分析,并对其施工质量控制要点进行研究,以便更好地促进我国建筑工程施工质量的提升。

关键词:模板工程;施工方案;质量控制

前言

模板工程专项施工方案是工程建设项目在建设程序中的一个重要环节,模板工程专项施工方案的编制必须经企业技术负责人审核、企业技术负责人审批、施工单位项目技术负责人审核、总监审批四级把关,并由企业安全管理机构负责组织实施。下文主要对模板工程专项施工方案的编制内容及注意事项进行讨论和总结。

一、工程概况

某建筑工程采用框架剪力墙结构+独立桩基础框架结构的设计形式。工程总面积约12.8万平方米,占地面积13.4万平方米。该建筑工程中,模板工程的支模高度为7米,其中危险性较大的模板工程支模高度为6.2米。施工现场采用盘扣式脚手架作为支模架。

二、模板工程施工准备

(一)施工面准备

在施工前,需要指派专业人员根据设计图纸的要求完成施工方案以及规划标高工作,确保在模板安装过程中具有标准参照系。此外,需要对模板和施工面等位置的杂物进行清理,保证附着在施工面表面的杂物对施工的影响最小化。同时,在清洁度和完整度符合标准的模板上均匀涂刷脱模剂[1]。

(二)材料准备

(1)采用木枋作为背带,采用约18厘米厚的木芯胶合板作为模板材料。全部材料的完整度、平整度、洁净度和尺寸需要符合国家要求标准。

(2)采用ø12的加固铁杆或ø16的PVC管作为模板的紧固材料。在梯井地下防水剪力墙施工过程中,如果采用防水混凝土作为局部施工材料,需要在采用带有止水板的钢筋杆[2]。

三、施工方案及参数

(一)施工方案

(1)该危大模板工程的支撑为标准型盘扣钢管支架。

(2)为了提高侧墙的稳定性,梁采用在梁腹板处设有对拉螺栓的立杆支撑。

(3)为了避免模板存在互相磕碰现象,在混凝土强度达到标准后,应立即对采用支撑系统的后浇带模板进行拆除[3]。

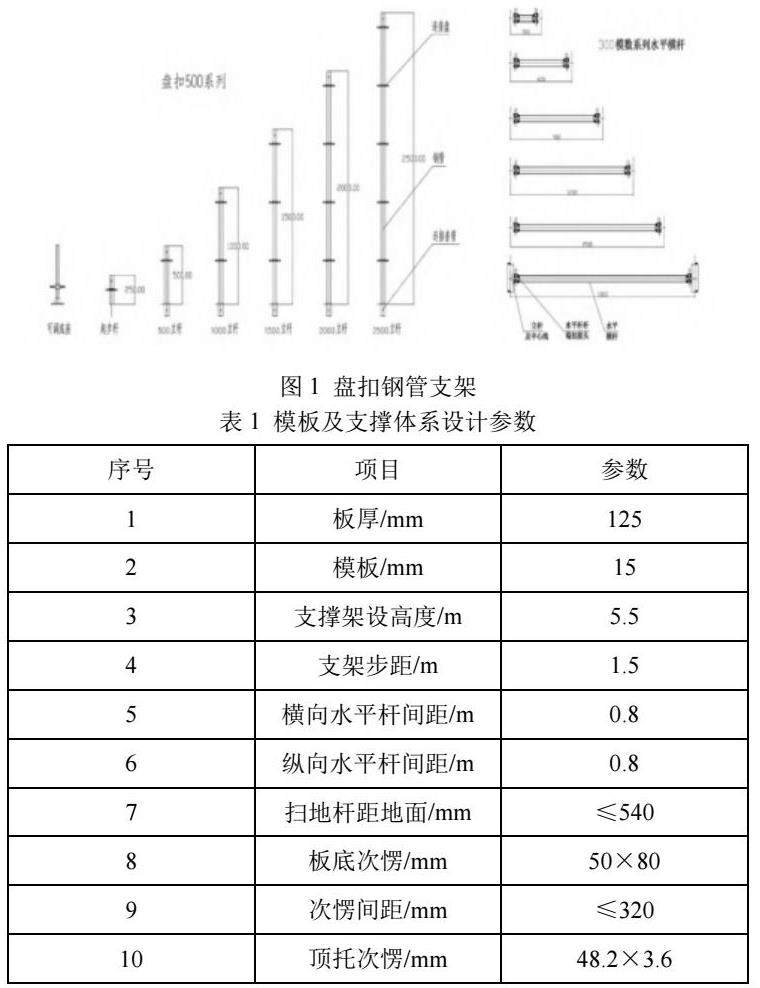

(4)盘扣钢管支架由顶托、斜拉杆、水平横杆和支撑立杆组成。水平横杆的模数设置间距为0.3m,立杆盘扣的模数设置间距为0.5m(如图1所示)。

(二)技术参数

四、模板安装

(一)支架安装

(1)支架搭设前,施工单位应编制支架搭设方案。

(2)支架搭设方案应包括但不限于以下内容:支架的设计和计算;搭设场地的调查;地基基础和支架杆件布置;施工方案及技术措施;脚手架工程安全管理规定。

(3)脚手架、模板工程专项施工方案应当经监理单位审查同意,报建设单位审核后,按照规定的程序报批。

(4)脚手架、模板工程专项施工方案,应当包括但不限于以下内容:立杆、横杆、剪刀撑、斜支撑的构造;地基处理;架体构造和连接。

(二)柱模板安装

(1)柱模板安装前,应根据设计要求和柱截面尺寸进行放样,确定模板安装位置。

(2)柱模安装前,应先将柱子模板支立稳定,以防止柱子模板在浇筑混凝土过程中发生变形。

(3)柱模板安装时,应确保柱模垂直度及平整度符合要求。如有偏差,应及时进行校正。

(4)柱模板安装时,应确保柱内钢筋与模板连接牢固,并对柱模根部进行加固处理。

(5)当柱模与楼板的接合处有缝隙时,应采用木砖或细石混凝土进行密封处理。

(三)板面模板的安装

(1)支设前应按图纸及规范要求对模板进行复核,以确保其尺寸正确、平面位置准确。

(2)支设模板时,应严格控制支垫板的平整度、垂直度及平整度。标高控制点应设在同一标高处。

(3)安装板模板时,应按搭接或焊接要求进行搭接,板面不平整处宜用角磨机打磨平整。

(4)用塔吊吊运模板时,严禁碰撞支撑。

五、混凝土浇筑

在进行混凝土浇筑时,需要根据施工现场的实际情况选择质量符合国家标准的混凝土进场。为了降低混凝土下料时所产生的冲击力,需要在浇筑位置的附近布置布料点,并保证混凝土的倾落高度小于3米。在浇筑时,需要先对框架柱进行混凝土浇筑,其次再分层浇筑大截面梁身。梁身的单层厚度要控制在50cm以内,且保证各层厚度的均匀。最后再分层、对称浇筑楼板混凝土,确保混凝土不出现板面堆积现象(如图2所示)。

六、模板拆除

模板在拆除过程中,要遵循“后搭先拆”和“先搭后拆”的基本原则,并从顶层向下进行拆除。划定好分立面拆除和分段拆除的分界线,并提前做好相应的处理方案。为了确保分段后架体能够保持安全和稳定,需要将后浇带位置的支撑做最后拆除处理。在拆除4-8米的梁下立杆时,应采取先跨中后两端的拆除原则进行。先拆除2层以上的横杆,当立杆的水平横杆超过2层时,需要在最后一道拆除工序时与立杆同步拆除。

七、注意事项及质量控制措施

(一)阴阳角拼缝的精细化处理

模板拼缝不垂直、不平整,在混凝土浇筑过程中,在水平方向会引起钢筋的位移、偏移或集中受力等,导致模板变形,进而引起混凝土的开裂。为此,要求模板拼缝进行精细化处理。阴阳角作为楼板上、下两块模板的交接处,一般采用木方进行拼缝处理。对阴阳角进行精细化处理时,应保证阳角位置钢筋保护层厚度不小10mm;阴角位置钢筋保护层厚度不小15mm,并采用加设一道水平横杆来控制。

(二)模板安装及拆除的规范化施工

(1)模板安装应按设计图纸要求的位置、尺寸进行安装,严禁任意加设标准节,模板安装应牢固可靠。

(2)模板安装应按设计要求的构造节点形式进行连接,连接点的设置应符合相关规定。对复杂节点的模板工程,应根据实际情况进行技术方案设计、论证和实施,并由监理单位或建设单位组织设计、施工等相关单位进行验收。

结语:

模板工程是建筑施工中的重要组成部分,随着建筑技术的发展,模板工程已被广泛应用于各类建筑结构中,其重要性也日益凸显出来。本文主要介绍了危险性较大模板工程中专项施工方案的编制内容及质量控制措施,希望为其他建筑施工中的模板工程提供了参考依据。

参考文献:

[1]邓登攀,赵立,邓波.危险性较大模板工程专项施工方案研究——以成都工业学院宜宾产教融合实训基地建设项目为例[J].工程与建设,2023,37(05):1558-1561.

[2]刘健,丁其祥.高大模板工程专项施工方案编制中若干注意要点[J].工程质量,2019,37(02):63-65.

[3]郭大富.浅谈建设工程高大模板专项施工方案编制[J].建筑安全,2017,32(06):7-11.
