建筑工程灰土回填工程施工技术浅议
摘要:随着我国经济社会和科学技术的不断发展,建筑施工技术也有了较大进步。具体施工中,无论是工业或民用建筑对灰土回填都有着一定的技术要求。工业建筑中灰土回填具有性价比高、材料易取得、活性高等特点,且具有一定的粘结能力。通过系统的土力学试验能表明:灰土具有良好的改善土体含水率、提高土体力学性能的功能。灰土回填具有经济性好、原料易获取等优势,并且回填质量能满足设计要求,有着较好的稳定性。因此,有必要强化选用合适的施工技术,有效提升工程质量,为建筑事业更好的发展起到推动作用。本文以某电子科技企业孵化园二期工程为例,对建筑工程灰土回填工程施工技术进行了阐述,以供参考。
关键词:建筑工程;灰土回填;施工技术
引言
某电子科技企业孵化园二期工程位于咸阳高新区,总建筑面积72051.84㎡,工程包括3#厂房、4#厂房、5#厂房、6#厂房、7#厂房、8#消防水池及泵房、室外附属工程等。在建筑工程施工中,灰土回填施工是重要组成部分,这部分施工质量会影响建筑工程的整体性能,必须予以高度重视。施工人员应采取有效措施保障建筑工程灰土回填的施工质量,实现建筑工程施工效益最大化。
1 本项目工程地质情况
1.1地形及地貌
拟建单体场地地势较平坦,地面标高介于398.36m~399.86m之间,最大高差1.5m,场地地貌单元属渭河Ⅱ级阶地。
1.2地层
场地地层自上而下依次由第四系全新统人工填土(Ǫ4ml),上更新统风积黄土(Ǫ3eol)、古土壤(Ǫ3el),中更新统冲洪积粉质黏土(Ǫ2al+pl)、中砂(Ǫ2al+pl)构成。本单体构筑物基础坐落于②1黄土层,该层属于均匀地基,拟建场地内未发现影响场地稳定性的不良地质作用。
1.3地下水
拟建场地,勘探期间,从各钻孔中量测的稳定水位为16.60m~17.90m,相应标高为381.70m~382.42m,地下水属潜水类型。地下水主要由大气降水和渭河径流补给,由蒸发、人工开采、渭河径流排泄,地下水水位最大年变幅2m。
2 基础情况
2.1 3#厂房
结构基础底标高为-2.800m, 相当于绝对标高 399.610m。由于基础范围内有①1杂填土,为了提高土层均匀性,并消除黄土层的轻微湿陷性,采用 3:7灰土换填 2.0米厚,压实系数不小于0.97,处理范围距轴线外边 4.1米。处理完地基承载力特征值:230KPa。
2.2 4#厂房
结构基础底标高为-2.800m, 相当于绝对标高399.330m。基础范围内有①1杂填土,为了消除黄土层的轻微湿陷性,采用 3:7 灰土换填2.0米厚,压实系数不小于0.97,处理范围距轴线外边 4.1米。处理完地基承载力特征值:230KPa。
2.3 5#厂房
结构基础底标高为-2.800m,相当于绝对标高398.920m。基础范围内有①1杂填土,为了消除黄土层的轻微湿陷性,采用 3:7 灰土换填2.0米厚,压实系数不小于0.97,处理范围距轴线外边 4.1米。处理完地基承载力特征值:230KPa。
2.4 6#厂房
结构基础底标高为-2.800m,相当于绝对标高398.920m。基础范围内有①1杂填土,为了消除黄土层的轻微湿陷性,采用 3:7 灰土换填2.0米厚,压实系数不小于0.97,处理范围距轴线外边 4.1米。处理完地基承载力特征值:230KPa。
2.5 7#厂房
结构基础底标高为-2.800m,相当于绝对标高398.920m。基础范围内有①1杂填土,为了消除黄土层的轻微湿陷性,采用 3:7 灰土换填2.0米厚,压实系数不小于0.97,处理范围距轴线外边 4.1米。处理完地基承载力特征值:230KPa。
2.6 8#消防水池及泵房
结构基础底标高为-7.45m~-7.75m,相当于绝对标高393.2m~392.9m。基础范围内有①1杂填土,为了消除黄土层的轻微湿陷性,采用 3:7 灰土换填0.5米厚,压实系数不小于0.97,处理范围距轴线外边2.5米。处理完地基承载力特征值:230KPa。
3 施工方法
3.1 灰土换填施工方法
(1)灰土换填主要为构筑物基础灰土换填。(2)灰土垫层分层摊铺:按照国家相关规范规定将灰土垫层按300cm虚铺分层施工。(3)灰土垫层标高控制:根据现场高程系统,在基坑设置灰土垫层各层顶面标高并作出明显醒目的标志。
3.2 灰土拌合
灰土采用灰土拌合机进行拌合,石灰和土的比例严格按照图纸设计比例进行拌合。(1)土料:使用现场纯净土或粘性土,土的有机质含量≤5﹪。(2)石灰:使用袋装石灰,粒径≤5mm,质量不低于Ⅲ活h性Cao+Mgo含量不小于50﹪。
3.3 灰土铺摊
(1)灰土机拌合好的灰土,采取人工配合机械铺填方法。按照拟定的厚度(压实)换算出虚铺厚度,虚铺厚度以灰饼作标记控制。(2)灰土含水量控制在最优含水量±2﹪以内,达到“手握成团,落地开花”。当含水量大于最优含水量2﹪时,晾晒灰土是含水量达到要求;当含水量小于最优含水量2﹪时,则适当向灰土中洒水时含水量达到要求。灰土拌合要均匀,颜色一致,当天的灰土当天用完不得隔日使用。93灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎。上下两层灰土的接槎距离不得小于500mm。
3.4 灰土压实
用12T压路机将铺好的灰土碾压6-8遍。碾压过程中严格控制压路机的进行速度及压路机轮每次的进宽。压路机无法到达的边角地带,则用蛙式打夯机夯实。
3.5 灰土质量抽样检查

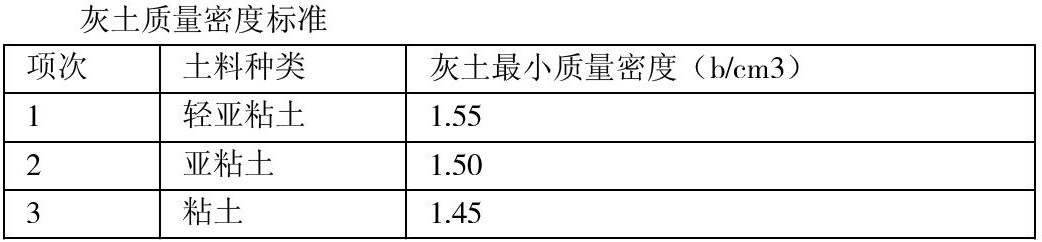

(1)对垫层的压实质量进行抽样检测。抽样采用环刀取样法,测定灰土的干密度和含水量,用压实系数λc评价垫层的压实质量。要求λc≮0.97。(2)检测部位在垫层厚度的2/3处。(3)用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。环刀取土的压实系数用dy鉴定,也可按照下表的规定执行。
3.6 灰土垫层报验
(1)每一层灰土垫层施工结束后,报请监理工程师检查验收,验收合格后进行第下一层灰土垫层施工。每一层灰土垫层施工合格后都须填写相应的记录。(2)灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。
4 灰土回填施工

4.1 施工工艺(如图)
4.2 技术准备
(1)图纸会审准备。在工程阶段,我单位即组织项目有关专业人员认真阅读熟悉图纸,掌握本工程特点、施工程序以及本阶段与后续工程的相互关系,为进场后能立即展开施工作准备。(2)编制施工方案。由公司和项目共同编制该工程的基坑开挖施工方案,报业主、监理工程师确认后作为工程施工生产的指导性文件。
4.3 现场准备
根据ISO14000环境管理体系标准和OSHMS18000职业安全卫生管理体系标准的要求及我单位环境与职业安全卫生管理程序文件,制定科学的平面布置和管理措施,严格按陕西省文明安全工地的标准进行现场平面、空间的分配和动态化管理。具体准备工作如下:(1)业主或总包单位办理好坐标控制点、高程控制点的移交及现场复核,并以此为依据建立现场测量控制网。(2)严格按照企业CI标准对整个施工现场进行CI设计,推行目视管理,从标识、美化等各个角度完善施工形象,创造一种积极向上的施工气氛,对现场进行标化式管理。
5 结语
综上所述,本文结合实际工程案例探讨了建筑工程灰土回填施工和具体要求,回填已开挖的基坑或基槽,以增加地基强度,保障工程质量。在施工过程中,任何施工单位都必须高度优先考虑填土和土方工程,因为这些工程的实际应用程度在一定程度上影响到施工的总体质量。因此,执行单位必须有效执行填土和土方调配等施工程序,加强对填土效果的监测,合理使用土方调配技术,提高建筑物的总体施工质量。而科学的设计与合理的施工技术,是建筑工程的重中之重,因此本文着重展开了讨论,以供参考。
