以四川省浦江县某产业园项目为例
———浅析工业厂房深基坑施工要点
【摘要】:随着我国经济社会快速发展,产业园成为各地产业集聚、项目招引的重要基础设施,园区建设对工程质量、施工管理提出了更高要求。为满足不同产业发展及招商需要,工业厂房往往存在建筑规模大、质量要求高、建设周期短等特征,而厂房深基坑施工对工程整体质量、项目工期都有着重要影响,需要重点予以关注。本文以四川蒲江县某产业园项目为例,分析工业厂房深基坑的施工要点,为保障工程地下结构安全提供案例借鉴。
【关键词】:产业园 工业厂房 深基坑 施工要点
1、项目概况
本项目为四川省蒲江县某产业园项目,总建筑面积为132000平方米,其中涉及深基坑开挖的主要建筑为1#楼、2#楼,该2幢楼为地下一层,地上五层,建筑面积19800平方米(含地下室11400平方米),建筑总高度22米,地下室层高为5.3m。
项目场地内存在多处沟、塘及洼地,为原采砂石后积水形成。经地质勘探,地面以下8米主要由杂填土、粉质粘土、淤泥质粘土、细砂及卵石组成。当地6-8月份为雨季多发季节,在连续下大雨的极端天气情下,有发生雨水倒灌的可能。对该项目影响最大的为基坑北侧的市政主干道,通行车辆和行人较多,且道路距离基坑开挖上口线近,紧挨场地红线围挡,给基坑开挖带来一定难度。
本项目基坑深度大于5米,为深基坑结构,且项目区存在沟、塘以及临近市政主干道等不利因素,施工安全和建筑质量安全面临一定挑战,深基坑施工需要优化施工组织安排,把握施工要点,严格施工工序及工艺,确保质量安全。
2、基坑施工组织
2.1降排水施工组织
降低地下水位是确保深基坑施工安全的最重要工序之一,主要目的是减少土体含水量,减小土壤中孔隙水压力,增加土体的抗剪强度。该项目基坑周边先施工降水管井,通过降水管井+潜水泵+排水管网+沉砂池的降水系统,把抽排的地下水经沉淀后排入至市政管网。基坑底部设置排水沟+集水井+沉淀池的集水明排系统,把基坑集水排入至市政管网。
基坑开挖期间降水不能停止,要实时监测降水水位和出水量、出砂量,对基坑积水,应及时进行排除,防止地下水引起的土壤流失和坍塌;如降水井的出水含砂量大,可能会造成地面不均匀沉降,应及时采取应急措施。
2.2支护施工组织
本工程支护施工组织包括三项内容,一是旋挖灌注桩,用于解决靠市政主干道侧支护问题;二是冠梁,用于与旋挖桩顶部形成整体,增加稳定性;三是土钉墙,用于增强开挖边坡稳定。
对于紧靠市政主干道侧的基坑,因放坡位置不够,需通过旋挖灌注桩作围护,旋挖成孔后,其灌注的混凝土对周围土体起到约束作用,从而增强地基抗侧力能力,减少地基沉降和变形。旋挖桩钻孔施工中应注意孔壁的垂直度和孔径的水平度,以确保钢筋与孔壁之间的间隙均匀。灌注桩深度要超过基坑底部一定距离,才能起到稳固土体的作用,该项目桩长13.5m,嵌固深度8.5m,以确保旋挖桩底部不发生影响基坑安全的位移。
冠梁的设置对于有效增加基坑稳定性、防止出现坍塌或裂缝等安全隐患有重要作用,本项目冠梁与旋挖桩顶部作整体连接。旋挖桩主筋伸入冠梁内300mm,以确保冠梁和支护桩可靠连接,提高深基坑支护的整体稳定性。
土钉墙及网喷施工紧随土方开挖进行,开挖和支护交替进行,开挖一段一层土方,支护一段一排土钉,项目区土层每层开挖深度严格控制小于2m,严格禁止大开挖、超挖。
2.3开挖施工组织
本项目基坑场地存在堰塘、洼地、湿地,地势低洼,且表层土为较厚淤泥、杂填土和有机质土等含水率较高的软弱不良土,施工前先将场地内地表和堰塘湿地内滞水抽干疏排,同时将表层软弱不良土质清运干净,局部低洼处回填一般粘性土至场平标高并压实,再行后序工艺施工。
分层分段开挖是深基坑施工中的应牢牢把握的环节。一次开挖过大或过快,土体边坡与原始受力状态就会产生较大差异,从而在开挖面附近形成一个高能区,传递给周围土体,易使土体产生变形,出现滑坡或塌方等现象,因此必须坚持合理分段、分层施工。
3、基坑施工要点
3.1基坑降排水
3.1.1基坑降水
本工程基坑采用管井降水,共布降水井28口,井深17.5m,井间距21m左右,布置在基坑开挖边线外1m左右,管井可将地下水位降至自然地面8m以下。降水井成孔直径600mm,采用钢筋混凝土管,管内径300mm,每节2.5m,降水上部5m为井壁管,5m之下均为滤水管(缠丝管),滤水管外包1-2层纱布,以严格控制出砂量。井管外侧围填直径8-15mm规格砾石,填砾厚度约120mm。抽水时应控制出砂量小于1/100000。
3.1.2基坑排水
坡面排水:为防止地表水的渗漏对护壁土体的浸蚀,在基坑四周竖向护壁中设置排水孔,排水孔间距1500×1500mm,以保证壁内积水的畅通排放。
基坑顶底排水:沿基坑顶周边布置排水沟,排水沟采用MU7.5水泥砂砖,沟底采用C15混凝土浇筑,厚度100mm。基坑底部每隔30m设置一口集水井,位置设在转角处,积水及时抽排进入市政排水系统。
3.2基坑支护
3.2.1冠梁及旋挖桩支护
冠梁:冠梁截面为800×1200mm,采用C30混凝土,按50m间距设置变形缝,变形缝宽度20mm。冠梁主筋采用直径25mm钢筋,支护桩纵向钢筋全部伸入冠梁内300mm。
旋挖灌注桩:桩径1.2m,桩中心距2.4m,桩长13.5m,嵌固深度8.5m。桩身混凝土强度等级为C30,泥浆护壁、水下浇筑。桩主筋采用直径20mm钢筋,钢筋保护层厚度50mm,支护桩施工时应做到边线共面,便于桩间网喷施工。

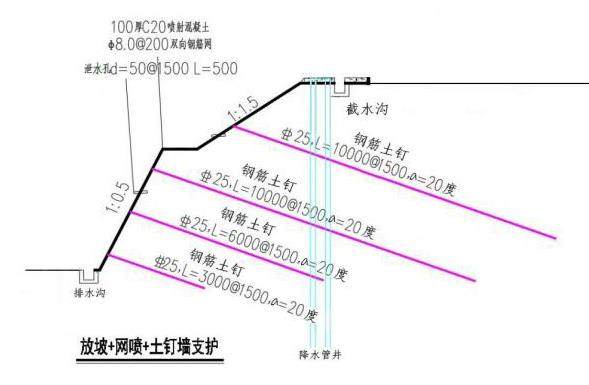

3.2.2放坡+土钉墙支护
土钉锚杆采用潜孔锤跟管预成孔,锚杆钢筋采用直径25mm锣纹钢,孔径150mm,而后压浆封堵,材料0.5:1纯水泥浆;面层挂网喷浆,面板网筋直径8mm,间距200×200mm;面板为C20混凝土,厚度100mm。
坡面PVC泄水孔(直径50mm,长500mm),间距1.5m。应注意坡面排水完成后再进行坡面混凝土施工,严禁将坑壁土体内渗水封闭于喷射混凝土面层后的土体内。在施工过程中,发现坑壁局部渗水较为明显,立刻在渗水部位加密泄水管,距离改为1000×1000mm,排水效果较好。
3.3基坑土方挖填
3.2.1基坑土方开挖
基坑开挖采用分块分段分层盆式开挖,先挖中心土方,预留周边土方5-10m左右,放坡退挖。基坑顶场地四周,采用厚100mm的C15素混凝土对基坑顶不小于3m范围内地面进行硬化处理,同时做好截排水沟。基坑挖出的较差土如杂填土、有机质土、含水量过高的松散软弱质土需要外运,剩余较好土方和砂砾石作回填土使用。
土方开挖与土钉墙支护交替进行,开挖过程必须与支护施工密切配合,每层土方开挖完成后,及时进行支护处理,待边坡变形基本稳定、混凝土强度大于75%强度后再开挖下一层土方。
3.2.2基坑土方回填
待地下室防水工程施工完毕后,按要求进行基坑回填,先清除基坑中的杂物,并在两侧同时回填。基坑回填完毕前,基坑顶部3m范围内不宜增加地面堆载,以免造成不良后果。基坑回填土必须分层夯实,每层厚度不大于0.25m,压实系数≥0.94。
结语:深基坑施工是工业厂房施工中的重要内容,应注重基坑降排水、基坑支护、土方挖填等关键环节的施工组织安排,并按相关技术规范严格控制施工工序和施工工艺,确保工程质量安全。
参考文献:
1、赵冬冬,建筑施工中深基坑支护的施工技术探究,四川水泥,2021(08);
2、王自力、周同和,建筑深基坑工程施工安全技术规范理解与应用,中国建筑工业出版社,2016-06-01
3、张文菊,土建施工中深基坑支护施工技术的运用,居舍,2021(21)
