广州地铁网络运营现状分析及运能提升优化研究
摘 要:广州地铁已进入网络化运营阶段,千万级大客流成为日常运营的常态,高峰时段运能与运量不匹配问题突出,客流不均衡性明显。本文从广州地铁线网运营现状出发,分析既有运输组织的瓶颈与问题,从运输组织效率、线路设计等方面提出了运输能力提升的措施,并重新审视城市轨道交通运营过程中发现的问题,提出运营需求及优化建议,旨在规划、设计和建设阶段及早介入运营需求方案实施,满足运营阶段的运输行车、客运服务要求。
关键词:轨道运输;运输能力;提升措施
一、运营现状及存在的问题
近年来广州地铁线网客流呈逐年增长趋势,线网年度日均客流最高达905.7万人次,其中,一、二、三、五号线日均客运量均已超过100万人次。在大客流运营组织压力下,广州地铁运营主要面临以下问题:
(一)部分线路高峰运能配置不足
广州地铁线网16条线路中有8条线路行车间隔压缩在2-3分钟,二、三、五、八号线等4条线路客流已接近或超出远期的客流预测,高峰期三、五号线运能与客流需求矛盾突出。其中三号线高峰行车间隔2分07秒,最大满载率138%,高峰运输能力缺口30%;五号线高峰行车间隔2分06秒,最大满载率121%,高峰运输能力缺口15%。
(二)运能提升存在瓶颈
当前运营组织过程中,受线路折返能力、配线设置、设备老化等问题影响,运输能力提升存在瓶颈,需对相关关键设备进行升级改造。如:三北线体育西路站前折返能力仅15对/h,随着城市外围地区的快速发展,早、晚高峰需三、三北线列车跨线运营,以尽量满足不断增长的客流需求;五号线中间站配线均采取2或3条腿配置形式,且与客流分布特征不匹配,客流高峰时段无法满足开行不同运营交路需求。
(三)高峰车站集散能力不足
车站规模、闸机数量等车站附属设备的设计与建设,主要基于车站规划设计客流,因部分车站进站客流、换乘客流超设计值,目前线路大客流站点、换乘站点或多或少均存在车站站厅容纳量、设施设备通过能力在高峰时段无法与客流量相匹配情况,包括站厅及站台承载能力不足、扶梯及闸机通过能力不足、换乘通行能力不足等。如嘉禾望岗,在十四号线开通后成为广州地铁首个3线换乘站,早高峰小时客流达46378人次,其中换乘客流达32289人次,由于车站换乘站厅及站台空间不足,三北线运能无提升空间,直接影响十四号线高峰运力提升。
(四)运营调整灵活性不足
早晚高峰时段,广州地铁网络客流不均衡性特征较为突出,主要体现在线路上下行的客流量差异大。其中,早高峰一、三、三北、八、九、十三、十四号线及广佛线等8条线路上下行客流不均衡系数超1.50。结合客流不均衡特性,广州地铁共10条线路采取不均衡的运输组织行车,但因配线设置不合理,不均衡运营调整难度较大。如三北线在大客流断面嘉禾望岗-燕塘区段前,可供备用车停放或下行折返插车的存车线仅有高增站一处,且高增站离终点站2区间4.59km,离嘉禾望岗3区间14.11km,在高增折返插车缓解三北线上行客流作用不明显。
二、运营问题原因分析
(一)系统选型前瞻性不足
信号系统设计及车辆选型,主要依据规划设计客流需求,由于设计阶段客流调研不充分,广州地铁多条线路实际客流已超预测客流,导致系统选型及能力设置,不能较好适应运输服务需求,其中在三、三北、五、六号线较为突出。三、三北线受供车能力及折返能力的限制,其运能无法提升;五号线折返能力及信号COM冗余量的限制,其运能也难以提升;六号线是途径城市化密集区的市区线路,采用的是4节小编组列车,导致仅能通过加密间隔提升运输能力,且运输能力接近折返能力。
(二)车站规模偏低或设计不合理
结合广州地铁线路走向及车站实际情况,分析导致车站规模偏低或设计不合理原因包括:
1.线路穿越主要城区,受征地、拆迁困难及建设资金控制等影响,车站无法按大规模建设。如六号线为东西走向、穿越市区核心地段的线路,车站规模普遍偏小。
2.规划客流预测偏小,导致车站的站台宽度设计偏小,且未做好预留空间;同时,由于受车站整体规模偏小等影响,车站楼扶梯数量及宽度、出入口数量等同样偏小。
3.整体城市轨道交通规划未完善,未能考虑城市快速发展,导致先期开通的线路无法适应规划线路开通的换乘客流需求;同时,为满足乘客快捷、方便的换乘体验,换乘通道采用台-台换乘方式,不能适应大客流换乘的需求,存在客运安全风险。
(三)系统设计与专业偏差
1.折返能力设计考虑影响因素不足。线路折返能力与折返配线形式、道岔型号、信号安全防护距离、信号机车辆设备响应、乘务运作时间、运营安全要求等多方面因素相关。目前运作因乘务运作、设备响应、安全管理等影响,实际折返能力达不到30对/h。
2.旅行速度设计影响因素考虑不足。旅行速度与线路的站间距、停站时间、最高运行速度等相关,但由于实际执行与设计存在一定的偏差,导致目前运营中大部分的旅行速度达不到设计标准。如停站时间,一些中间非换乘车站设计停站时间取25s或30s,而实际停站时间受设备响应时间、客流量、司机作业时间等影响,普遍需要35S或以上。
(四)配线设置标准低
配线设计应考虑运营组织灵活性及应急处置方便性,但前期受工程建设限制或施工难度大等因素影响,配线功能被逐步弱化。如五号线淘金存车线(见图1),存车线上下行没有完全与正线贯通,导致运营组织灵活性不足。
三、相关设计建议及运能提升措施
(一)线路设计的相关建议
1.系统设计规模
车辆选型建议。车辆系统规模应充分综合线路功能定位、线路走向、客流预测等,同时需考虑城市发现,预留一定的运能空间。对服务于城市主要客流走廊上的线路或穿越城市核心、人口密集的区域,列车应采用6A、8A编组或预留8A编组;对于连接市区与市郊的关键线路,车辆可采用B型或L型车,列车可采用6节编组;对于市郊线路,若客流预测不高时,可考虑采用4节编组。
2.车站设计标准
(1)站台设计。根据所属线路在网络中的功能、车站在城市中的区位、车站在网络中的重要程度、客流增加的不确定等因素来综合考虑,确定合理的站台宽度。广州地铁在新线建设中提高了建设标准:地下岛式车站站台宽度≥11m,换乘站站台宽度≥14m,侧式车站侧站台净宽≥3.5m。对于大型换乘枢纽,更应充分预留足够的大客流疏散空间。

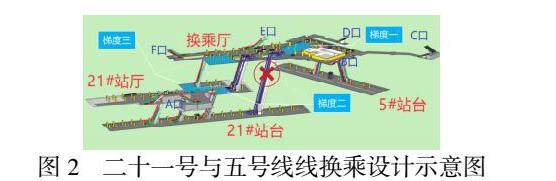

(2)换乘设计。两线换乘线路,共有4个方向列车,高峰时段2列车同时到达的概率较高,以客村为例,早高峰同时有2列列车到达情况高达80%以上。因此,良好合理的换乘设计对缓解新线接入对既有线路的冲击影响。如二十一号线在员村接入五号线,规划建设预留较为空阔的空间方便开展3梯度客流控制(如图2),梯度一在五号线换乘厅设回型阵客流控制区域,梯度二关停二十一号线站台通往五号线换乘厅扶梯,并在二十一站厅设回型阵客流控制区域,梯度三设虚拟付费区,引导乘客经二十一号线站厅F口到换乘厅绕行,增加乘客走行路径,缓解客流冲击。
3.折返能力的匹配性设计
为切实提高线路的折返能力,建议规划设计阶段,组织信号、线路、行车等专业论证,包括信号系统、道岔、车辆选型等,以确保运营阶段的折返需求。其中,在信号系统选型时,可考虑选取自动化程度或智能化等级较高的系统,缩短设备响应时间,辅助司机确认折返,提高乘务效率。在线路设计方面,站后采用侧视站台设计方式,同时预留信号安全保护距离;站前折返尽量缩短道岔区域与折返站的距离间隔,如五号线滘口X0101距离W0101为189米,通过缩短X0101与W0101距离,可有效提升折返效率。
4.加强配线设计
为提高配线列车组织的灵活性及应急及时性,建议中间站配线采用“四条腿”的设计方案,同时为降低列车救援组织对正线的影响,有条件线路建议采用“一线两列位”的设计。此外,配线需充分结合小交路客流组织需求及应急处置需要,建议正线原则3-5km设置渡线、6-10km设置折返线或存车线,同时折返线或存车线的需满足小交路折返向大客流方向的需求。为避免后期设备改造,建议小交路折返线应具有自动折返功能,且站台布置应具有完善的乘降功能,如二号线原小交路为“三元里~江泰路”,随着客流增长及城市扩张,小交路有必要逐步往“南浦~嘉禾望岗”外移。
(二)运能提升措施研究
1.压缩停站时间措施
停站时间作为高密度行车的重要影响因素,停站时间增加,线路列车通过能力降低,从而降低运输能力,因此日常需行车组织需重点加强停站时间管控。列车停站时间由设备响应时间、司机操作时间和乘客上下车时间三部分组成,针对各环节提出优化建议。
(1)设备响应速度优化。列车在中间站设备响应包括列车开关门响应时间、列车启动响应时间。目前广州地铁各线路启动响应时间一般在2~3S,其中七号线ATO列车启动响应时间达5S,建议对相关设备进行升级改造,由此每站可节省2-3S。
(2)压缩司机安全确认时间。为确保行车安全,司机动车前必须对空隙安全进行确认,确保无夹人夹物或空隙留人,经梳理调查,广州地铁空隙确认主要由司机采取目测方式进行确认,空隙安全确认时间长、效率低。结合目前自动化、智能化设备的快速发现,建议通过引入或加装车门、站台门空隙安全检测辅助装置,预计可压缩停站时间为4~5S;此外,进一步明确司机关门的时机,如结合DTI的倒计时显示,在确保正常乘客上下前提下,尽量按照按时刻表参数要求执行,预留关门~动车时间提前关闭车门、站台门。
(3)客流组织优化措施。乘客上下车时间与站台人数、列车拥挤度、车站人员引导程度等有关。根据调研,站台乘客分布具有较大的不均衡性,在扶梯、楼梯口部,乘客相对集中,客流堆积较严重,需重点做好引导,避免乘客抢上抢下。因此,客流高峰需求,车站人员需结合站台设备分布特点,做好乘客引导,培养乘客先下后上的良好乘车习惯;同时在设计、建设阶段,可以通过错开不同车站楼梯、扶梯布局,使得列车上的乘客分布尽量均衡。
2.压缩区间运行时间措施
区间运行时间受列车最高运行速度、运行时间冗余影响。
(1)最高运行速度。为给信号系统在最高限速预留超速余量,实际列车最高速度通常较设计线路最高速度低5~10km/h,如八号线设计最高速度为80km/h,但实际最高运行速度仅75km/h。因此,列车的最高运营速度,受线路、车辆、信号等因素影响,线路新线设计最高速度时,需满足乘客的时空出行需求,为确保实际达到最高速度到设计的某一数值时,建议提高设计标准对应的各专业匹配做好设计调整。
(2)运行时间冗余。区间运行时间冗余主要作用是抵抗外界干扰对列车运行的影响,同时为兼顾列车运行舒适度及节能等方面需求。区间运行时间冗余设置原则上应结合线路长度、客流量、设备条件、行车服务水平要求等因素,同时兼顾列车运行效率与运营成本等方面要求综合考虑设置。
①对于可分峰期选择不同运行曲线档位的线路,原则上应分峰期设置不同的区间冗余时间。考虑乘客出行迫切性,高峰期应追求行车效率,原则上高峰期应按二档或三档运行曲线设置总冗余时间;非高峰期应考虑节能运行需求,可按三~五档运行曲线设置总冗余时间。
②对于不可分峰期选择不同运行曲线档位的线路,由于全天只能同一套区间运行时间参数,应综合考虑高峰的行车效率、行车质量指标、非高峰期的节能运行需求等,原则上应按二档或三档运行曲线设置总冗余时间。
③对于新开通线路,考虑设备功能水平、行车质量指标完成率等因素,原则上平峰按三档运行曲线、低峰按五档运行曲线设置总冗余时间。
3.提升折返能力措施
(1)压缩站后折返车站停站时间
列车运行至终点站需办理列车折返,期间司机到终点站后需进行运行故障信息交接、组织列车清客、组织列车DTRO折返等操作作业。针对折返站停站的特点,提出折返站停站时间优化措施。
①设备响应速度优化、压缩司机安全确认时间。参考中间站优化措施,对开关门响应时间、操作DTRO至列车启动响应时间及速度进行优化,同时加装相关空隙安全监测设备,压缩司机安全确认时间。
②提高清客效率。对于正常折返列车,到达终点站通过车厢广播、关闭车厢灯光等方式培养乘客到达终点站自觉快速下车的习惯,同时车站内部需合理配置站务并对车站的清客流程进行调研分析,尽量压缩清客时间。同时,结合运营管理要求,建议研究论证取消列车到达终点站清客流程的可行性,提高终点站的动车效率,也对列车的折返能力有提升。
③压缩下车锁门至操作DTRO时间。目前三、三北、四、五、六、二十一号线等6条线路列车到达终点站列车自动折返前,需用钥匙加锁司机室侧门,建议通过技术改造,实现无需使用钥匙锁门,可压缩停站时间约2S;此外,DTRO按钮位置距离司机室约2~3米,建议将DTRO位置迁移至屏蔽门PSL盘位置附近,预计可压缩停站时间约1~2S。
(2)提高道岔侧向通过速度
目前线网站后折返站使用的道岔均为9号道岔,侧向通过容许的构造速度为35km/h(其中,三号线为30km/h),但ATC系统设定折返线最高过岔速度为30km/h(三号线为25km/h),均比侧向构造速度小5km/h,现场实测三号线天河客运站侧向过岔速度仅20km/h。后续建议提高9号道岔侧向通过速度提高至30km/h,经仿真计算,预计可减少折返时间3~5S。
四、结语
综合上述分析,本文对广州地铁的运营现状及既有运输组织的瓶颈与问题进行分析,剖析目前运输组织的难点与痛点,并从规划设计、运营管理、专业匹配等方面提出了运输能力提升的措施。随着广州地铁网络化运营的不断完善、城际条路逐步向其它城市的延伸、广佛地铁一体化运营的逐步深入,运输管理的重要性越来越凸显,因此亟需对既有问题进行优化解决。本文重新审视城市轨道交通运营过程中发现的问题,提出运营需求及优化建议,旨在规划、设计和建设阶段及早介入运营需求方案实施,满足运营阶段的运输行车、客运服务要求。
