高端品牌店铺装修中的预算控制与成本优化研究

——以杭州大厦EMPORIOARMANI项目为例

张卫东

大通媒体号
2024年48期
上海赋基室内装潢有限公司 上海市 201700

打开文本图片集

摘要:本研究以杭州大厦EMPORIOARMANI店铺装修项目为案例,探讨了高端品牌店铺装修中的预算控制与成本优化策略。文章首先对项目各阶段的预算管理和成本控制进行了详细分析,总结了在高端装修项目中有效降低成本和提高预算利用率的关键方法。希望能够为类似项目提供了可操作的指导,确保在满足高端品牌要求的同时,最大程度地优化成本。

关键词:高端品牌;预算控制;成本优化

近年来,高端品牌在全球范围内的市场竞争愈发激烈,品牌形象的重要性也日益凸显。据统计,奢侈品行业的全球市场规模在2022年已达到约3120亿美元,并预计将在未来几年内持续增长。随着消费者对高端品牌体验的期望提升,品牌方在店铺装修方面投入的预算也相应增加。然而,受全球经济波动及原材料价格上涨的影响,装修成本的控制变得愈加困难。特别是在中国,高端商业地产的迅速发展带动了高端品牌店铺的扩展,但也使得装修项目面临着更加复杂的预算控制挑战。因此,如何在保持高端品牌形象的前提下,优化装修成本成为业内亟待解决的重要课题。

1.项目概况

杭州大厦是杭州市的标志性建筑,聚集了众多高端品牌。EMPORIOARMANI店铺装修项目由上海赋基室内装潢有限公司承接,项目面积为180平方米,预算为269万元,工期为两个月半。该项目位于杭州大厦的核心楼层,目标是安装高标准的设计和施工,打造符合品牌形象的高端购物环境,并按时完成,以满足品牌方的开业需求。

2.高端品牌店铺装修中的预算控制难点

在高端品牌店铺装修中,预算控制是项目成功的关键。高端项目往往面临材料选择高端化、工艺要求复杂化等特点,使得预算控制难度加大。具体难点包括:

2.1市场波动影响

在高端项目中,所选用的材料往往是进口或定制的高档材料,这些材料不仅具有独特的质感和性能,而且在市场上价格较高且波动频繁。随着全球经济形势的变化,原材料价格可能因汇率、供应链中断或国际贸易政策等因素在短时间内剧烈波动。这种不可预测性使得预算编制变得异常困难。项目初期制定的预算在项目实施过程中可能因材料价格上涨而迅速变得不切实际,甚至出现严重的预算超支情况。此外,高端品牌装修项目对材料的要求通常是非替代性的,即必须采购指定的品牌或规格的材料,导致项目经理在面对价格波动时缺乏灵活性,只能被动接受高昂的采购成本。

2.2不确定的设计变更

高端品牌通常对店铺的设计有极高的要求,这些要求不仅仅是视觉效果上的完美呈现,还涉及品牌形象的精准表达和顾客体验的全方位提升。随着项目的推进,品牌方可能会根据市场反响或最新的设计趋势对初期设计方案进行调整,甚至在施工过程中提出新的设计需求。这种频繁的设计变更通常会引发连锁反应,例如材料重新采购、工艺重新调整以及施工进度的重新安排。这些变更不仅增加了直接的施工成本,还可能导致原定计划的延误,进而引发其他潜在的成本问题。由于设计变更通常在项目中期或后期提出,项目团队往往在此时已经进入紧张的施工阶段,变更带来的额外成本和时间压力会直接影响到整体预算的控制。

2.3高质量要求与成本的平衡

高端品牌对装修品质的要求体现在每一个细节上,无论是材料的质地、施工的精细程度,还是整体的视觉呈现,都必须达到或超越行业顶尖水平。然而,高质量通常意味着高成本,尤其是在施工工艺上,高端项目往往需要采用更复杂、更精细的工艺,这不仅增加了人工成本,也延长了施工周期。此外,为了确保最终效果,施工过程中可能需要多次试验和调整,这也进一步加大了成本控制的难度。项目经理在这种情况下必须做到平衡,即既要满足品牌方对高质量的严格要求,又要避免项目因过度追求品质而导致预算失控

3.成本优化策略

针对上述挑战,本研究提出了以下成本优化策略:

3.1精细预算管理,动态应对市场波动

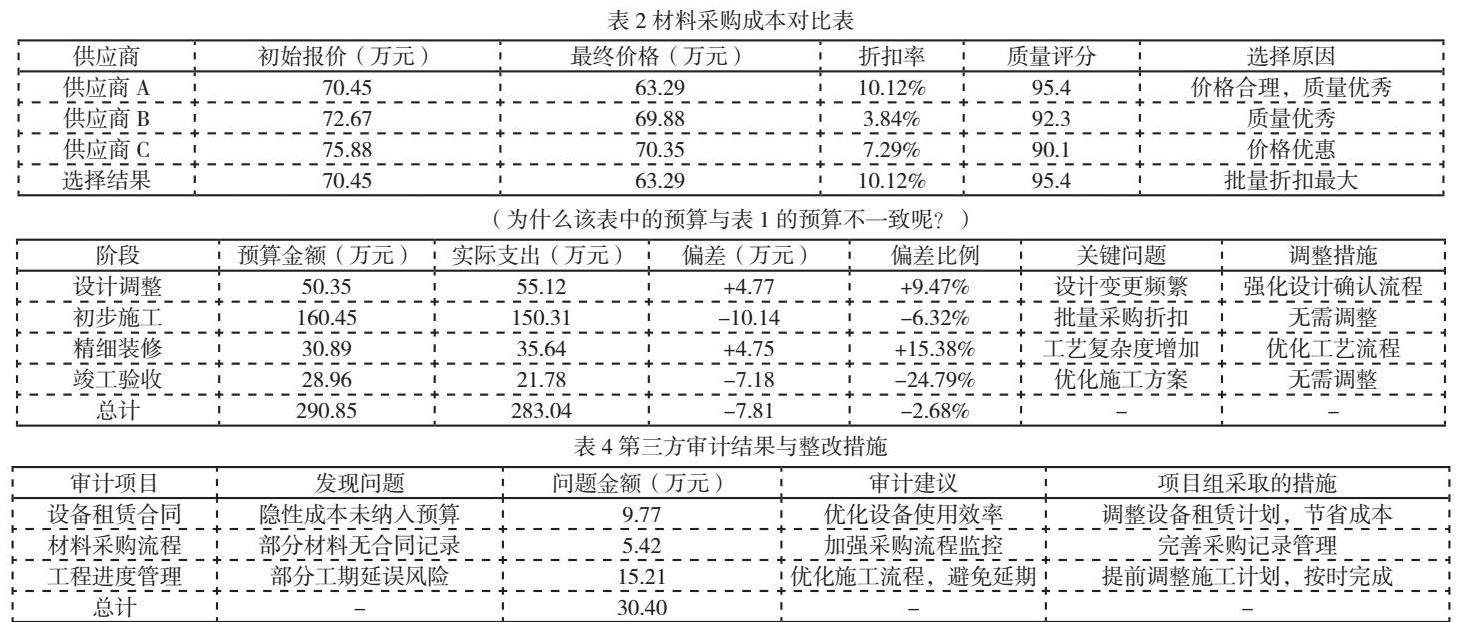

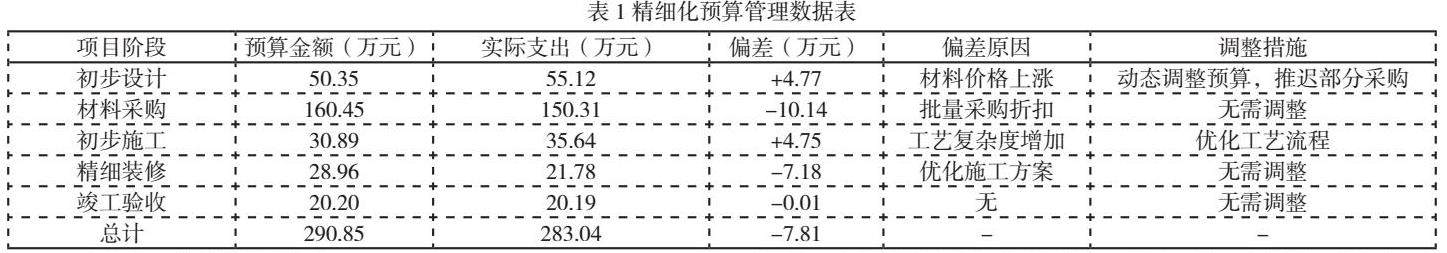

在高端品牌店铺装修中,精细化预算管理是应对预算控制难题的首要策略。为此,项目团队首先在项目启动前进行全面的市场调研,仔细收集和分析相关数据,包括高端进口材料的当前市场价格、人工成本的波动趋势以及设备租赁费用的变化。通过这些数据的综合分析,团队不仅能够制定出覆盖所有环节的详细预算计划,还能在预算编制时精准评估潜在的市场风险。在杭州大厦 EMPORIO ARMANI 项目中,材料成本原本占预算总额的比重为57.5%,调研数据显示所需的高端进口材料价格可能在短期内上涨5.23%,因此项目团队决定在预算编制时,将材料成本占预算总额的比重上调至60.48%,即160.45万,(原来占比是多少?),以确保材料采购不会因价格波动影响整体预算。同时,为了进一步提高应对市场波动的灵活性,团队特别设置了5.11%的应急预算,以应对可能出现的不可预见性成本增加,因此整个项目的预算为290.85万。整个过程中,项目团队还通过动态调整机制,定期监控市场价格和项目进展,及时调整预算分配,确保每个阶段的支出都在可控范围内。下表1展示了这一精细化预算管理过程中的各阶段预算与实际支出情况,以及根据市场变化采取的相应调整措施。

3.2 制定合理的材料采购策略

制定合理的材料采购策略是成本控制的核心环节,为了实现这一目标,项目团队首先需要筛选出信誉良好且价格合理的供应商。这个过程始于对市场上潜在供应商的广泛调研,项目团队通过收集供应商的历史业绩、客户评价和财务状况等信息,建立一个初步的供应商名单。接下来,团队根据具体材料需求与三家符合条件的供应商展开深入的价格对比分析,不仅要详细审查每家的报价,还要考虑供应商能否提供稳定的供应链和及时的交货服务。在EMPORIO ARMANI 项目中,经过严谨的对比分析,最终选定了一家能够提供10.12%批量折扣的供应商,团队通过大宗采购和签订长期合作协议,成功锁定了这一优惠价格,从而在总材料成本中节省了近30.56万元。同时,为了确保材料采购的高效性和准确性,项目团队在整个采购过程中实施了严格的成本控制措施,例如设置采购审核流程,确保每批材料的规格、数量和价格都与合同一致;定期盘点库存,避免因过量采购导致的材料浪费;并对每次采购进行记录和分析,识别并纠正可能出现的采购不当情况。通过这些细致的策略,项目团队不仅降低了材料成本,还有效防止了潜在的成本浪费和超支风险。下表2对比了不同供应商的报价、最终价格和选择原因,清晰展示了这一采购策略的有效性。

3.3 采用项目分段实施与预算分解策略

采用项目分段实施与预算分解策略是确保整体项目在预算范围内顺利完成的关键措施。为此,项目团队首先将整个施工过程划分为四个主要阶段:设计调整、初步施工、精细装修和竣工验收。每个阶段都设定了独立的预算和明确的成本控制目标,以确保资金的有效分配和使用。在设计调整阶段,团队根据初步设计方案的变更需求,制定详细的预算计划,评估设计变更可能带来的成本影响,并及时调整预算以应对潜在的超支风险。在初步施工阶段,团队重点关注材料采购和工期管理,通过实时跟踪施工进度和成本消耗,确保每一环节都在预算范围内运行。进入精细装修阶段时,项目团队特别加强了对高端材料和精细工艺的成本控制,避免因工艺复杂性和材料浪费而引发的额外开支。在竣工验收阶段,团队对前期各阶段的实际成本与预算进行全面审核,确保最终结算不超出预算预期。通过这种分阶段的预算执行和动态调整机制,团队能够及时识别和解决各阶段可能出现的预算偏差,确保整体项目在预算范围内顺利完成。下表3展示了每个阶段的预算执行情况及其与预定目标的对比。

3.4 引入第三方审计与监督

在项目实施过程中,引入第三方审计与监督是一项关键举措,旨在确保预算执行的透明性和合理性。为此,项目团队专门聘请了一家独立的第三方审计机构,对项目的资金使用、合同执行情况、供应商付款流程等各个方面进行全面的监督和评估。审计的第一步是详细审查资金流动的每一个环节,从预算编制到资金拨付,确保所有款项的使用都符合项目预定的财务规范和预算目标。紧接着,审计机构对所有合同进行了严格审查,尤其是设备租赁合同,以评估其条款是否合理,是否存在潜在的隐性成本。通过这一细致的审查,审计机构发现了一个未被预算充分考虑的隐性成本问题,主要涉及设备的租赁使用效率。审计机构随即向项目团队提出了优化设备使用的建议,包括调整设备的租赁时间和提高使用效率,从而有效避免了近9.77万元的潜在损失。在发现问题后,项目团队立即采纳了审计建议,并迅速实施了相应的整改措施,审计费用被纳入到竣工验收的预算子目中,审计结果和整改措施如下表4所示。审计费用纳入zhi哪个预算子目中?

3.5优化施工工艺与工期管理

在本项目中,团队通过采用模块化施工工艺,有效地优化了施工工艺与工期管理。这种工艺的应用不仅提高了施工效率,还显著缩短了施工周期。具体而言,模块化施工将原本预计的四个月工期缩短为两个月半,大大减少了现场施工的时间,从而节省了约49.84万元的人工和设备租赁成本。为了确保施工进度的精确控制,项目团队引入了先进的施工管理软件,通过该软件实时监控每个施工阶段的进展情况,详细记录各环节的时间和资源投入。软件的实时监控功能使得团队能够迅速识别任何潜在的工期延误风险,例如施工材料的供应问题或工序之间的衔接不当。在施工的第一个月,项目团队通过将实时的施工进度数据与预算执行情况进行详细对比分析,发现了一处可能导致工期延误的瓶颈。为此,团队立即调整了施工流程,重新安排了关键任务的优先级,优化了资源配置,确保施工进度不受影响。这一及时的调整不仅避免了潜在的额外成本,还确保了整个项目能够按时交付,达到高质量施工和成本控制的双重目标。最终,项目得以在预算范围内按计划顺利完成,为未来类似项目的工艺优化和工期管理提供了宝贵的经验。

4结论与反思

通过对杭州大厦 EMPORIO ARMANI 店铺装修项目的深入研究和实际操作,本研究展示了在高端品牌店铺装修中如何通过精细化预算管理、合理的材料采购策略、分段实施与预算分解、第三方审计与监督,以及优化施工工艺与工期管理等策略,有效控制成本并提升预算利用率。项目最终的成功不仅体现在成本节约上,还保证了高端品牌的设计品质和施工进度。具体来说,项目在预算内节省了约7.5%的成本,达到了预期的管理目标。

然而,在实施过程中也暴露出一些值得反思的问题。首先,尽管分阶段的预算控制有效,但在应对设计变更频繁的问题时仍显得有些滞后,未来项目中需要更早介入设计确认流程,以减少中后期的变更对成本的冲击。其次,虽然第三方审计提高了资金使用的透明度,但审计过程中的发现往往在问题出现后才得以解决,这提示我们未来应更早地将审计环节融入到项目实施的初期阶段,以预防问题的发生。此外,模块化施工虽然提高了效率,但也需要在不同项目中针对性地调整,以确保其适应性和灵活性。

综上所述,本研究为高端品牌店铺装修中的预算控制与成本优化提供了切实可行的指导,同时也为未来项目的管理策略改进指明了方向。通过在实践中不断总结和反思,进一步提升成本管理的精确性和前瞻性,将是未来项目管理中不可忽视的重要任务。

参考文献:

[1]白锦飞.房地产项目的全面预算管理存在问题及优化措施[J].中国市场,2024,(21):83-86.DOI:10.13939/j.cnki.zgsc.2024.21.021.

[2]任松霞.论科技企业的成本控制与预算管理[J].乡镇企业导报,2024,(13):111-113.
