预制装配式混凝土构件施工过程中堆放措施分析
摘要:随着国际经济的不断发展,人民生活水平的日益提高,各国各地对于节能环保的重视程度及要求不断提高,预制装配式混凝土建筑逐渐成为建筑工业化的新潮流之一[1]。预制装配式结构不仅施工周期短,施工难度低,且定型化装配式施工能够有效减少环境污染,该技术也是国际公认的可持续发展技术。本文通过介绍项目不同类型的预制装配混凝土构件在施工过程中现场堆放措施控制要点,减少项目施工过程中因构件堆放不合理问题造成构件成品破坏。
关键词:预制装配式混凝土,构件堆放,成品保护
1、工程概况
奉贤新城08单元06-02区域地块项目B区(除桩基及基坑围护工程外)项目总建筑面积200882.26平方米,其中,地上建筑面积114313.23平方米,地下建筑面积86569.03平方米。主要建设内容包括普通商品房、保障性住房、地下车库、附属用房、围墙等。
2、预制装配式构件堆放注意事项
1、堆放构件的场地,应整平压实、不积水;如果构件堆放在地库顶板上,则需要验算地库顶板是否需要加固措施;
2、构件应按吊运及安装次序型号堆放,并有适当通道、防止越堆吊运;
3、堆放构件时,应按构件刚度及受力情况平放或竖放并保持稳定;小型构件的堆放,如有折断可能时,应以其刚度较大的方向作为竖直方向;
4、构件堆垛时,应放置在叠合架上,吊环向上,标志向外,混凝土养护期未满的应继续洒水养护;
5、水平分层堆放时,其堆垛高度应按构件强度、地面耐压力、预制架强度及稳定性而确定。叠合板叠放层数不宜大于6层,但大型构件一般以两层为宜,层与层之间应以型钢支架隔开,上下层支架必须在一直线上。
3、不同构件堆放措施控制要点
3.1预制墙板的堆放

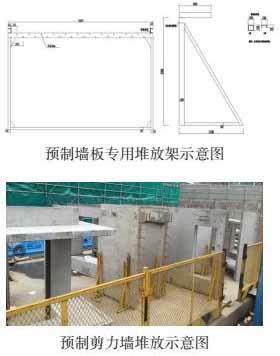

1、预制内外墙板采用专用支架直立存放,吊装点朝上放置,支架应有足够的强度和刚度,门窗洞口的构件薄弱部位,应用采取防止变形开裂的临时加固措施。
2、方木在预制内外墙板的底部通长布置,且放置在预制内外墙板的200mm厚结构层的下方,墙板与插放架空隙部分用方木插销填塞。
3、预制墙板堆放在硬化路面或消防登高场地处,严禁放置在地下车库普通顶板上。
4、不同项目的预制墙板堆放应考虑堆放架抗倾覆计算。
3.2预制柱的堆放

1、预制柱堆放高度不得超过2层,上下两层垫木要对齐
2、不同型号柱宜分别堆放,由于堆放场地有限,如果型号不同脱模位置相同的柱,可下层堆放截面较大柱,上层堆放截面较小柱。
3.3预制梁堆放
1、预制梁采用单层平放,100x100方木垫块放置在吊点位置。
2、两点起吊梁垫木放置位置如下图所示。
2、4点起吊梁垫木放置位置如下图所示。
4点起吊梁垫木放置位置
3.4预制叠合板堆放

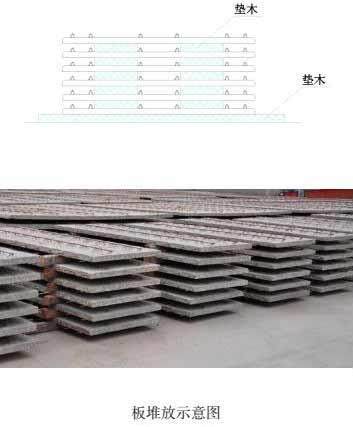

1、多层码垛存放构件,层与层之间应垫平,各层垫块或方木(长宽为100mm×100mm)应上下对齐。垫木放置在桁架侧边,板两端(至板端200mm)及跨中位置均应设置垫木且间距不大于1.6m,最下面一层支垫应通常设置。并应采取防止堆垛倾覆的措施。
2、采取多点支垫时,一定要避免边缘支垫低于中间支垫,形成过长的悬臂,导致较大负弯矩产生裂缝。
3、不同板号应分别堆放,堆放高度不宜大于6层。
4、每垛之间纵向间距不得小于500mm,横向间距不得小于600mm。堆放时间不宜超过两个月。
3.5预制楼梯堆放

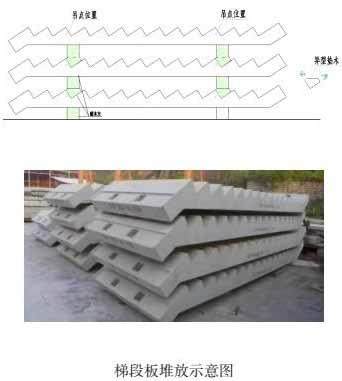

1、楼梯正面朝上,在楼梯安装点对应的最下面一层采用宽度100mm方木通长垂直设置。同种规格依次向上叠放,层与层之间垫平,各层垫块或方木应放置在起吊点的正下方,堆放高度不应大于4层。
2、方木选用长宽高为200mm×100mm×100mm,每层放置4块,并垂直放置两层方木,应上下对齐。
3、每垛构件之间,其纵横向间距不得小于400mm。叠放图如下图。
4、预制构件成品保护措施
内外墙板运至施工现场后,按编号依次吊放至堆放架上,堆放架必须放在塔吊有效起重范围内的施工空地上。外墙板放置时应将面砖面朝外,以免面砖与堆放架相碰而脱落、损坏。
楼板、楼梯堆放时下面要垫垫块,作为高低差调平之用,防止构件倾斜而滑动。楼梯必须单块堆放。所有的预制构件堆场与其他设备、材料堆场需有一定的距离,堆放场地须平整、结实。预制外墙板成品出厂前,预埋螺栓孔和接驳器要涂黄油并用海绵棒填塞,防止混凝土浇捣时将其堵塞以及暴露在空气中可能产生的锈蚀。
5结语
预制构件堆放不符合要求,长时间会引起构件产生裂缝导致成品损坏,既造成项目成本增加又延长施工周期[2]。加强现场施工管理,严格按照不同类型预制构件堆放措施进行成品堆放,能够有效保证预制装配式建筑的施工周期及施工质量。
参考文献:
[1]陈贺.装配式混凝土建筑结构施工技术要点分析[J].低温建筑技术,2022,44(4):151-154.DOI:10.13905/j.cnki.dwjz.2022.04.032.
[2]李亚伟,舒波,邵强.预制板、梁的堆放、运输及吊装质量问题的分析及预防[J].科学咨询,2008(17):26.
[3]李庆荣,王东华.预制构件运输堆放质量通病的防治[J].山西建筑,2002,28(2):116-117.DOI:10.3969/j.issn.1009-6825.2002.02.071.
