建筑土方回填区地基沉降预防及处理措施分析

谢全桥

安家(建筑与工程)
2020年11期

打开文本图片集

摘要:文中对建筑工程土方回填区施工技术展开分析与探讨,可供参考。

关键词:建筑工程;土方;回填;压实技术。

在建筑地下主体结构外墙与基坑支护之间进行土方回填,因回填土区的年久正常固结沉降,持续时间长、后期处理难度大、费用高,如何解决今后的回填土区下沉导致面层下沉、开裂等问题,一直是建筑施工领域需解决的问题与热点。

本文以湖南师范大学咸嘉湖校区教学实验综合大楼室外景观工程施工为例,研究回填土沉降的原因,从设计和施工两个角度入手,分析如何预防或减少回填土地面沉降及地面发生沉降后的处理措施,对此工程土方回填区施工技术展开分析与探讨,以期为解决回填土地面沉降问题提供参考。

1.工程概述

本室外工程周边基坑回填区,宽均约2m,深均约12m,回填土体积约1.2万m³,内容包括室外土方工程、道路、铺装路面、园林、室外给排水工程、室外强电及弱电工程、室外消防工程等。

基坑底部已做抗渗砼封底,地下水量不多,地下水位不高,土方回填量较大,土方回填后,回填土不会长期处于地下水内浸泡。在土方回填区地面面层,南侧局部为人行道石材铺装、局部为车行道沥青面层,其余均为人行道石材铺装及种植花坛,水电管线纵向尽量避开回填区埋地暗敷设。为解决今后的回填土区因年久正常固结下沉导致面层下沉、开裂等问题,经各方研究,采取了各项措施,以期取得较好的效果。

2.回填土沉降原因分析

2.1填土密实度不够

回填土沉降的主要原因就是回填土的密实度不够,施工中未对回填土进行分层回填、夯实,未达到设计压实系数要求。

2.2回填土填料不符合质量要求

回填土料应严格按照设计和规范要求选用。实际施工中回填土材料可能掺杂淤泥、耕土、冻土、膨胀土、湿陷性黄土及生活垃圾等,掺杂有害材料的回填土具有高压缩性、高含水率、流变性、触变性、不均匀性等不利特性。

2.3回填土的固结沉降

一般饱和黏土等地基回填土区的年久正常固结沉降,持续时间长、后期处理难度大,最终沉降量通常是由三个部分组成:瞬时沉降+固结沉降+次固结沉降。对要求严格控制沉降的回填土区域,可采用砂土材料,避免固结沉降的影响。

3.回填土地基沉降的预防

地基沉降引起的地面下沉、开裂是重大建筑质量问题,且后期处理难度大,因此,需在设计和施工中充分考虑,以避免地面沉降的不利影响,主要措施和建议如下:

3.1经研究,回填土地基在设计及施工阶段,通常采用分层碾压、强夯、振冲碎石桩、CFG桩等地基加固措施,对完成后的回填土地基,现场实测承载力,以满足规范和设计要求;或采用桩基,直接穿过回填土层,将底下原状坚硬土层作为桩端持力层等措施。本工程基坑回填区施工,可综合考虑地基条件、设计、费用、环境等多方面因素,按照经济合理、安全可靠的原则,以土方回填为主,综合选用处理。

3.2根据《建筑深基坑工程施工安全技术规范》JGJ 311-2013等相关规范以及设计图要求,并结合现场实际,施工方应编制土方回填专项施工方案,严控原材料质量,采用机械填充、夯实和人工夯实相结合方法,人工夯实时每层虚铺厚度≤250mm,机械填充夯实时每层虚铺厚度≤ 300mm,分层回填,逐层夯实,加强监理现场过程监管和见证取样送检,层层试验,确保每层压实系教均≥0.94。机械碾压要遵循“薄填、慢驶、多次”的方法,保证每层压实遍数不少于 5 次,碾压轮的每次重叠宽度要控制在 15~25cm,防止出现漏压现象。在填土压实过后,施工人员要认真检查边角、边缘处是否有压实不到位的地方,如有,则可辅以人力或者小型夯实机进行配合夯实。

3.3由建设方委托检测方对回填土原料进行试验,经实验室土工击实检测,严控最大干密度、含水率等指标质量。基坑底部采用与原土性质接近且透水性强、承载力高的砂砾土,保证承载力同时又满足地下水的渗透,避免长期经受地下水浸泡引起的沉陷。上部及地基处理范围以下1米深内采用灰土回填,可有效阻止种植苗木浇灌等地表水下渗,导致回填土湿陷变形,引起地面沉陷。

3.4由建设方委托基坑监测方,加强对土方回填完成后的效果监测工作,确保填土压实的密实度和均匀性,确保符合规范和设计要求。

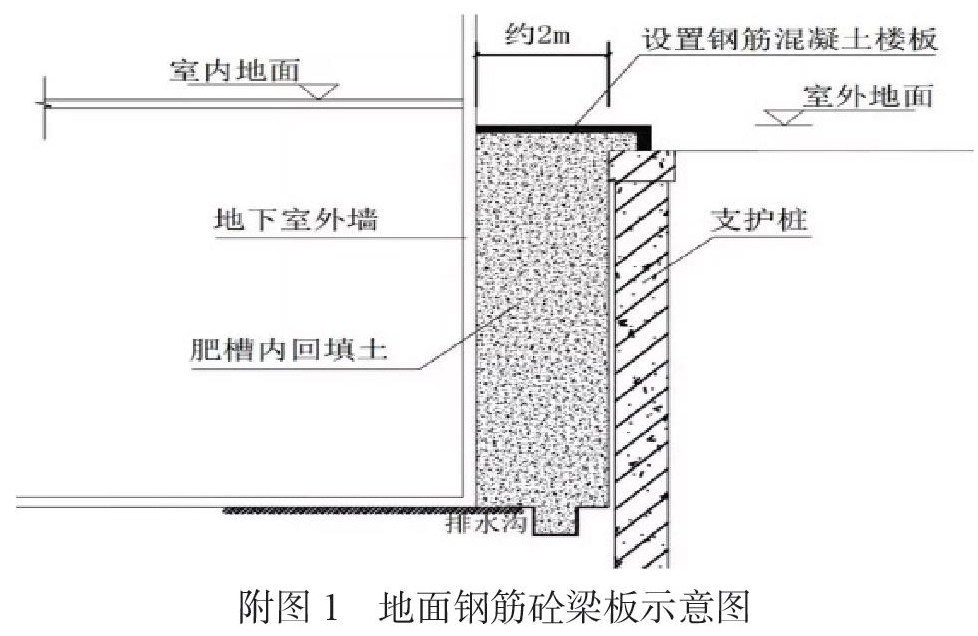

3.5本工程基坑支护采用护壁桩加锚索直立支护,地下室外墙距支护边缘平均约2m,回填土区域(肥槽)内人、车行道下,可考虑设置地面钢筋砼梁板,两端分别锚固于地下室外墙结构梁和支护桩之上,以避免回填土地基后期沉降对地面的不利影响。见附图1。

3.6加强场地的排水管控。对地表水要做好收集排放措施,合理设置排水沟、截水沟等,保证场地、道路等地表排水畅通,避免地面积水。散水应用现浇砼浇筑,其下应设置 300mm 厚的灰土垫层,散水与外墙交界处和散水纵向设伸缩缝。有效控制好绿化种植用水。

3.7对建筑物、场地和管道经常进行检修维护,确保防水措施发挥作用,提高管道、检漏管沟及检漏井的材料标准,保证管道敷设及接口的施工质量,保持畅通,避免管道漏水影响地基。

4.回填土后期沉降的处理措施

回填土沉降的处理措施,目的是避免沉降的进一步发展,保证建筑物及室外的正常使用。经研究,主要处理方法有垫高沉降地面、高压旋喷桩、换土垫层法、微型桩+注浆、振冲碎石桩加固等。本工程回填区以后如出现过大沉降,应综合考虑地基条件、设计要求、处理指标及范围、工程费用、环境等多方面因素,按照经济合理、安全可靠的原则,对比分析选用处理。

5.结语

各方要高度重视,强化工序,合理使用压实技术,从源头上做好地基土方回填与压实施工基础工作,强化对土方回填的效果监测工作,确保施工质量,提高建筑物整体施工质量。

参考文献

[1] 王鑑.浅谈深基坑建筑周围土方回填的技术措施[J].甘肃科技,2020,36(05):89-91.

[2] 张慧清.浅谈建筑工程土方的回填与压实技术[J].江西建材,2020(12):160+162.

[3] 回填土地基沉降预防及处理措施. https://m.sohu.com/a/381855034_642541?ivk_sa=1024320u&strategyid=00014.

湖南师范大学基建处 湖南 长沙 410006
