集成附着式升降脚手架技术施工要点与运用分析

——以奥体东片区5-3地块项目为例

刘广民

安家(建筑与工程)
2022年15期
上海龙赛建设实业有限公司

打开文本图片集

摘要:脚手架工艺是用于辅助施工的设施,具有高度调整的灵活性、安装操作的规范性等特点。本文分析了脚手架工程使用优势,结合实例工程进行工艺分析,梳理脚手架的重要工艺内容,促使工人准确掌握集成新型脚手架的操作方法,确保工艺安全。经研究发现:多功能集成的脚手架,能够缩短施工用时,提升施工操作的安全性,节约施工投入的成本,具有多种施工价值,值得推广。

关键词:脚手架;支撑;支座

引言:脚手架有多种类型,集成升降类型与落地式相比,更具成本经济、适用性广泛等特点,能够有效减少施工成本。然而,脚手架工艺表现出复杂性,需要加强工艺环节控制。在脚手架实际使用时,在高层建筑中更具适用性,具有较强的社会效应。因此,以实例工程为视角,探索脚手架的工艺特点与施工方法,切实发挥脚手架的工艺价值。

1脚手架工艺使用优势

(一)经济性强。新型脚手架的合理使用,能够有效降低钢材消耗量至少70%,减少电力资源使用量90%。施工位置逐层增加时,新型脚手架的经济优势愈加明显。每增加一级高层,施工成本可减少至少30%。(2)适用性广泛。在各类结构建筑体系中,具有较高的适用性。(3)安全性高。新型脚手架融合同步控制程序,有效预测安全风险,使用多级防坠程序,保证整体框架的结构平稳性,切实降低脚手架倾覆问题发生次数。(4)智能性。在脚手架结构中,积极使用了荷载智能工艺,动态反馈脚手架的升降情况。在某个点位有荷载大于安全值时,会触发警报,准确显示警报位置。当升降设备停止运行后,有效消除故障问题,警报停止。智能警报程序,能够有效防控超载、失载等安全问题[1]。

2案例工程中脚手架工艺要点分析

2.1奥体东片案例工程概述

奥体东片案例工程地理位置为济南市历下区,由济南华隆单位为主建方,主要承包1#、2#两个项目的施工任务[2]。建筑层数规划为33层,地上层高设计参数为3米,建筑整体高度为99.5米,以剪力墙结构为主要施工方式。在工程中,使用YKJ-01脚手架,具有高处作业安全性、周转材料节约性,表现出较强的工艺节能性,符合新时期绿色工艺发展要求。

2.2脚手架使用要点

2.2.1设备类型与组装方法

规范的脚手架组装方法,是发挥脚手架安全高空作业的关键措施。在工程外围进行支护时,使用的新型脚手架规格为YKJ-01,此种脚手架的使用能够有效规避高层施工风险,减少钢管与扣件的消耗量,兼具安全与节能性,适应绿色施工的作业发展路线。设备组装方法:(1)以建筑四层开始,使用新型多功能集成、智能升降的脚手架;(2)为确保新型脚手架的组装便利性,使用双排架组装底座,厚度不小于3层顶板;(3)在地面区域进行架体拼装,将架体运输至平台中,对新型脚手架进行全方位连接;在脚手架组装完成时,有效拆除外围双排支架。第一层的防护平台,组装高度为13.5米。采取分阶段吊装方式,第一阶段的吊装高度为3.6米。在第一个阶段吊装时,同时进行支座安装,确保支座位置的稳固性,确保防护平台附着效果。

2.2.2平面方案

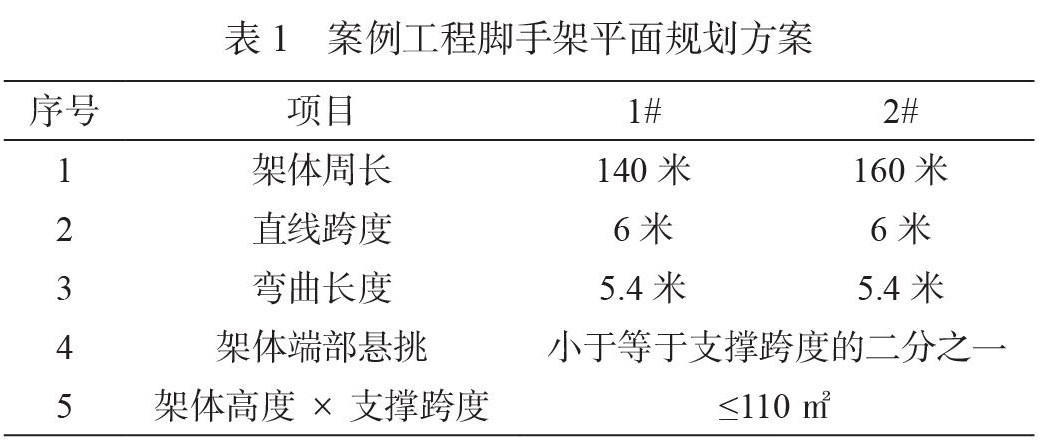

脚手架平面规划情况如表1所示。

脚手架技术要求为:脚手架整体高度<楼层高度×5,架体宽度≤1.2米;两组提升点的间距长度≤7米,弯折大小不超过5.4米;脚手架净高×支撑宽度≤110㎡;脚手架悬臂高度≤6米;脚手架每次升高时,可承受的提升荷载最大值为100kN。结合技术要求可知:案例项目的脚手架方案具有可用性。

2.2.3架体平面布置方法

架体平面施工要点,是保证施工中脚手架使用安全的关键因素。(1)架体外围应尽量使用直线布置,减少弯角数量,确保架体结构的安全性。(2)新型脚手架使用时,加强布点选择,尽可能地回避阳台、悬挑板等方位,确保架体附着的便利性。(3)结合流水施工的整体需求,确保各阶段组装任务分配的合理性,加强组装与流水段的匹配性,防控拼装失误问题。在任务分配时,保证组装量分配的均衡性,减少榀数不对应问题。

2.2.4脚手架立面布置方法

在立面规划脚手架时,以高空安全施工为出发点,确保布置合理,保障工人施工安全。(1)架体立面。脚手架整体高度的设计方法,依赖于楼层高度。一般情况下,脚手架覆盖4层楼,在建筑顶层位置添加1.5米长度的防护装置。架体高度依据层高的实际情况作出调整,确保架体高度与楼层高度的匹配性,提升密封翻板的密封完整性。采取8步支架设计方法。新型脚手架整体宽度设计为0.72米。(2)架体单元。架体底部区域添加桁架,使用螺栓组件固定。架体单元的组成要素较多,具体包括:脚手板、防护网等。(3)附墙支座。此种支座能够与防坠、附墙两种装置进行工艺集成,形成整体支座,表现出重力自摆、结构防坠落等使用优势,安全性极高。每个机位纵向设计至少2个防坠支座。支座固定时使用T36穿墙螺栓,确保固定的平稳性。(4)智能升降程序。在各个机位添加升降程序,采取单点、多点等方式,确保升降控制质量。控制程序包括智能装置、电动葫芦等。(5)脚手板。在架体单元结构中,合理添加脚手板,使用螺栓组件确保固定效果。(6)密封翻板。在脚手架外围添加密封翻板时,设定多个合页,确保连接的稳固性。翻板增加时以活动构件为主,在脚手架升起时,翻板处于翻开状态。在脚手架未改变位置时,盖好翻板。在实际操作脚手架时,翻板应采取满铺严密处理,防止孔洞问题。针对结构变动较大的密封板,应在脚手架、楼层板等位置,添加脚手板,确保密封板固定效果。(7)在新型脚手架外侧添加防护网,保证整体结构的安全性。

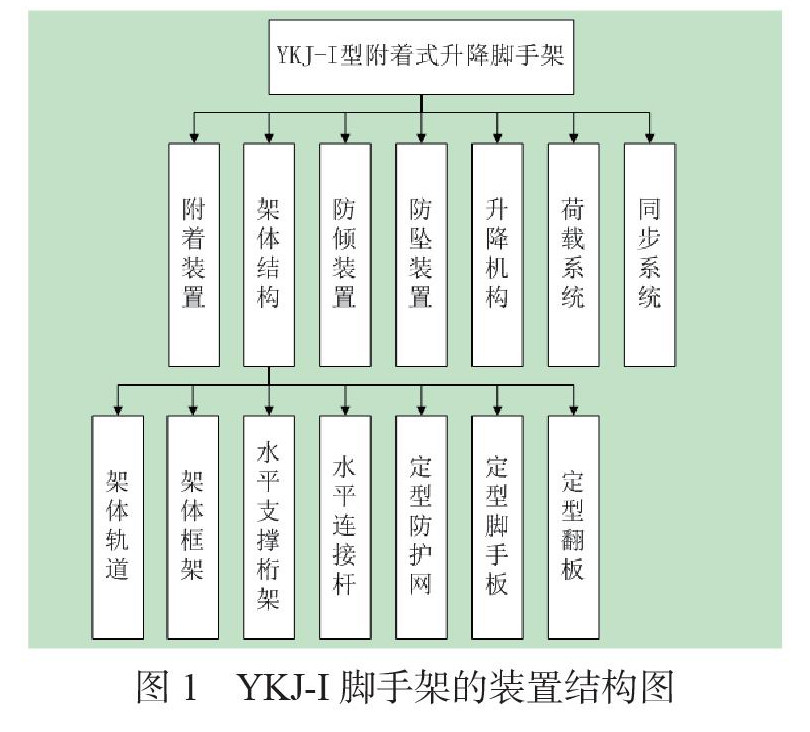

如图1所示,为YKJ-I脚手架的装置结构图。

2.2.5施工规范

脚手架施工期间,工人应严格遵守各项规范内容,符合施工安全理念,发挥新型脚手架的施工价值。(1)在施工期间,升降层不可摆放支架、缆绳等物资。(2)混凝土用料强度不小于15MPa时,方可改动附墙支座位置。采取同时提升方式,操作附墙支座、吊装挂件。必要时,进行试块强度检测,确保施工安全。(3)采取用工安全管理方式,工人通过操作测试,防止恐高、心脏等疾病群体参加施工。(4)使用塔吊操作新型脚手架。

3.新型脚手架运用分析

3.1搭建组装平台

组装平台是新型脚手架拼装的基础条件,为保障脚手架拼装质量,需加强平台组织的合理性、规范性,为脚手架拼装营建优质施工环境。(1)立杆间距1.5米,大规格横杆单元间隔小于等于1.8米,竖排间隔1.55米。(2)组装平台顶部位置,内外两组排杆的高度位差控制在20毫米以内。(3)操作台水平度的组装标准:每10米平台位置,跨度间差不大于20毫米。(4)在操作平台结构中,设计内外两排立杆,使立杆整体垂直偏差不超过10毫米。(5)操作台内外两个立面的整体平面度偏差小于等于30毫米。(6)平台承载性能大于6KN/m2。(7)在架体拆除时,需完成2组附墙支座的安装。

3.2架体材料质量检查

进行架体材料质量检查工作,融合较强的工程质量、施工安全思想,积极排查材料质量缺陷。(1)检查构件形状结构的标准性,排查构件变形、孔位偏差、焊接位置不准等问题。(2)检查构件漆面的平整性,防止漏漆、凸凹度较大、表层附有杂物等问题。(3)确保焊缝达标,检查焊缝缺漏、气孔等情况。(4)各环节结构形变检查,包括立框、横杆等位置。(5)测定防坠器运行的灵活性。(6)检查螺栓螺纹的完好性,排查损坏、形变等情况。(7)针对质量不达标的构件,及时进行更换、修复等处理,确保施工安全。

3.3安装后质检

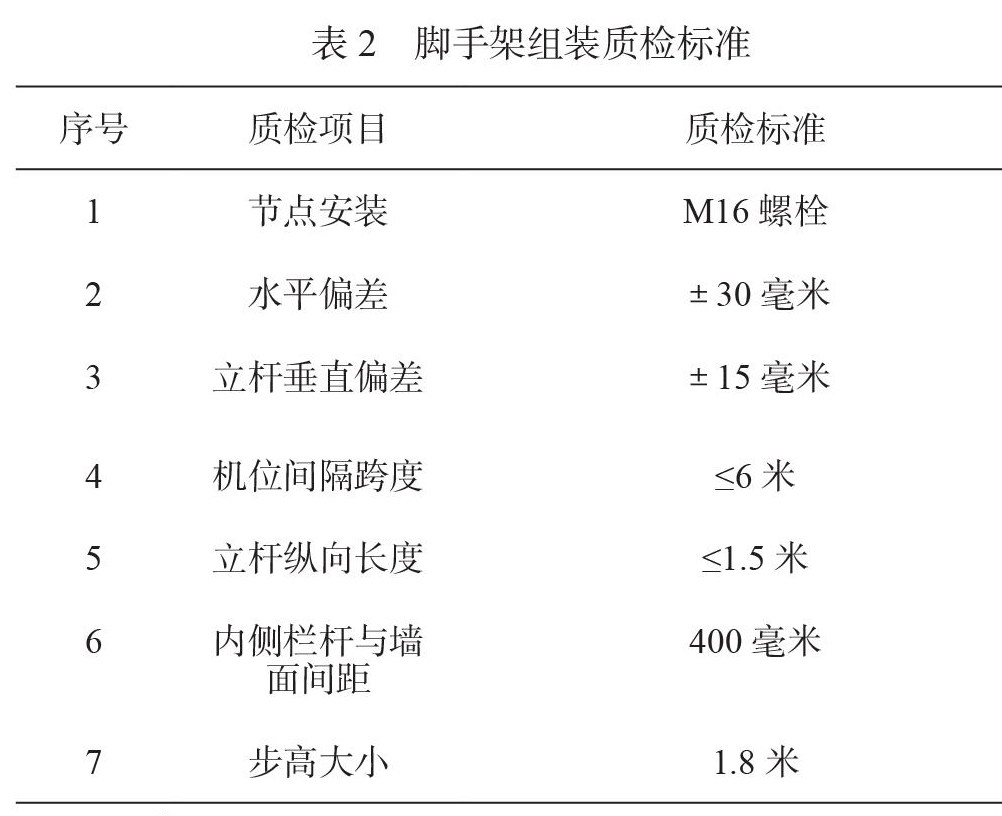

加强脚手架安装质量检查,确保安装质量。质检标准如表2所示。

3.4位置调整

如果脚手架有位置偏差问题,极易形成施工安全问题。因此,在脚手架使用时,有必要进行位置调整,以此保障施工安全。案例工程升降控制新型脚手架时,使用电动葫芦进行操控,同时配置了电气控制程序,添加漏电保护、智能控制、接地保护等装置,依据指示灯进行操作。在升降控制脚手架时,应注意的问题如下:(1)结合工程进度的具体情况,由技术抽检单位,测定脚手架附墙位置的混凝土强度不小于C20。技术安装小组,综合检测支模构件、周边堆物情况。为安装创设安全环境,形成升降作业任务单[3]。(2)在提升人员操作前,检查对讲机的使用性能。(3)如果在升降期间有故障问题,需要进行故障排除处理,重新进行提升操作。提升处理时,应关注导轨垂直效果。如果固定支座、附着支座并未在相同直线上,应进行垂直度调整。

3.5荷载要求与运维方法

在新型脚手架使用时,应遵循荷载要求,减少脚手架损坏问题,周期性进行设备运维,确保设备使用质量。(1)荷载标准。新型脚手架在实践中,两步架使用时,单步架承受的荷载小于等于3kN/m2。三步架使用时,单步承受的荷载小于等于2kN/m2。严防超载问题,防止荷载集中现象。(2)运维方法。其一,在每次升降操作前期,运维班组应全面检查升降结构中的拔叉、弹簧性能。如果发现质量问题,及时进行零件更换处理。其二,电动葫芦的使用,应给予有效运维保养,定期添加润滑油,测定电机装置运行能力,确保链条完好。

3.6拆除方法

在拆除脚手架时,应依据严格的拆除方法,确保新型脚手架可循环使用,减少零件损坏,有序存储,以备再用。(1)划定拆除防护区。拆除防护区划分完成时,设定专人进行管理,防止其他人员进入。拆除时支架与地面间距15米内,进行警戒防护。设立醒目标识牌,配有专人加以巡视,保证拆架区内无闲人进出。(2)拆架准备。在拆除时,清理架体中的各类垃圾,确保荷载切除效果。全面准备各类拆架工具,比如扳手。拆除人员应穿戴整体安全用品,比如安全帽、防滑鞋等。在拆架期间,不可进行抛扔操作,保证拆除后的脚手架可再次使用。拆架完成时,及时运走拆除的配件,按类存放。在吊起脚手架时,架体表层不可站人。(3)使用相同长度的四组起吊钢丝绳,每根麻绳的长度最小值为20米。(4)初期拆除时,以顶部小节为拆除目标,高度大小为1.8米。或者选择大上节进行拆除,大上节高度等同于小节的2倍。拆除时,连续跨度个数控制在3个以内,减少吊装连接无效,确保架体移送顺利。(5)使用塔吊,准确稳定需拆除的架体,拆开架体与主要支撑框架,吊装拆下各类螺栓与支座。在脚手架断开处理时,应使用塔吊稳固独立结构的位置,保持塔吊各部分钢丝绳力量分布的均匀性,再予以断开。断开时,人员应保障站位的安全性,以非断开区为站位方式,确保断开拆除的安全性。

3.7成品保护

脚手架用后存储时,需进行成品保护,便于后续施工继续使用,合理控制脚手架施工成本。(1)脚手架拆除完成时,应将拆除完成的构件,使用塔吊转移至目标位置,进行构件编码,摆放整齐。(2)螺栓、垫片等配件,将其放置在专用容器中,再吊运至目标存放区,不可直接抛掷。(3)在吊运期间,应减少墙面受损情况,综合使用木板、栏杆进行墙面保护,降低碰撞损坏的发生次数。在成品保护时,工人应严格遵守技术交底的各项内容,确保操作安全,提升成品保护质量。

4新型脚手架使用的工艺体会

(1)经济性显著。案例工程共有33层,一般情况下7层为高层,33-7=26层,每层节省30%施工成本。(2)安全性优异。在实际施工期间,并未发生施工事故,验证脚手架施工安全性。(3)缩短工期。新型脚手架整体使用便捷,切实推进案例工程所用工期10天。在施工期间,规范操作集成式脚手架,可保证工人安全,提升施工速度。在后续施工中,结合脚手架的使用情况,积极完善脚手架的操作方法,拓宽脚手架的施工范围,发挥集成式脚手架的工程辅助功能。

结论:综上所述,结合奥体东片区实例工程的脚手架使用要点,体现出新型脚手架的较高安全性、智能操控能力。在实际使用新型脚手架时,应严格依据操作规范,进行各环节处理,确保施工整体流程的安全性。
