混凝土地坪绿色施工技术研究

郑文炤 席长飞 王炬

安家(建筑与工程)
2020年6期
中国建筑第五工程局有限公司

打开文本图片集

摘要:通过对许昌市城乡一体化示范区高新技术产业园项目地坪施工技术的研究,分为建筑室内地坪和仓库厂房密封固化混凝土地面两种。本课题研究中针对该项目工期紧、质量要求高以及施工难度大、现场管控难度大等不利的外界条件下,总结出一套针对地坪施工的先进的施工方法。

关键词: 混凝土地坪;耐磨地坪;整体施工技术;绿色施工;效益分析 中图分类号:TU  文献标识码:A  文章编号:(2020)-06-362

1工程概况

本工程为典型的EPC工程,共包括总建筑面积约14.67万平方米的3栋工业厂房和1栋仓库,另含2栋宿舍楼、1栋职工之家、厂区内道路以及外部合围的4条市政道路;其中地坪施工面积约10万多平方米。工程规模大,施工工期紧;其中厂房仓库超大面积地坪施工难度大,现场管控难度大,质量风险高,业主重视度高。该项目为河南省许昌市重点建设项目。

2研究实施的意义与必要性

现在EPC模式大行其道,我们需要在设计时就考虑运用最实用,裂缝控制强更好的混凝土地坪技术方案以服务于未来的运营,从方案阶段合理优化改进,把施工工期控制在150天内完成各单体建筑的地坪施工。

3施工方案及准备

3.1施工方案

针对工业厂房,地坪施工比较常见的为耐磨性金刚砂硬化地面,矿物合金骨料(金刚砂)地面硬化剂由一定颗粒级配的矿物合金骨料,特种水泥,其它掺合料和外加剂组成,开袋即可使用。将其均匀地撒布在即将初凝阶段的混凝土表面,经专门手段加工,从而使其与混凝土地面形成一个整体,且具有高致密性和着色的高性能耐磨地面,优点是施工方便、工期短、环境污染小等,其缺点在于人工撒布,洒料时间把握不准,无法保证均匀,因面积较大,整体平整度、标高不好把控,颜色变花;地基不坚实,基层下沉后混凝土面层形成空鼓,形成地坪空鼓;传统的钢筋混凝土地坪因钢筋保护层无法保证,同时对养护要求比较高,浇筑过程中振捣不及时容易开裂,另一方面耐磨性能差。如果钢筋混凝土+金刚砂地面施工,不但可以克服沉降问题,同时增加耐磨性。

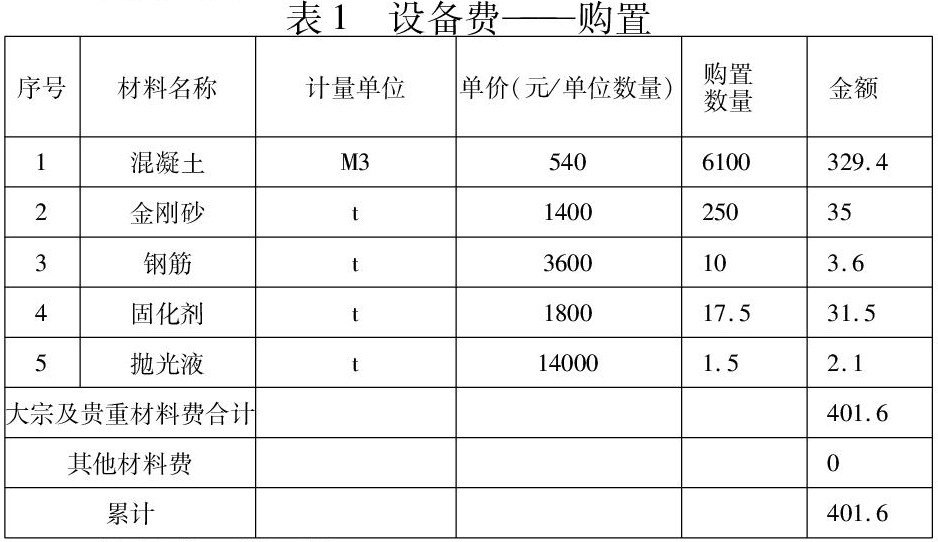

3.2设备购置

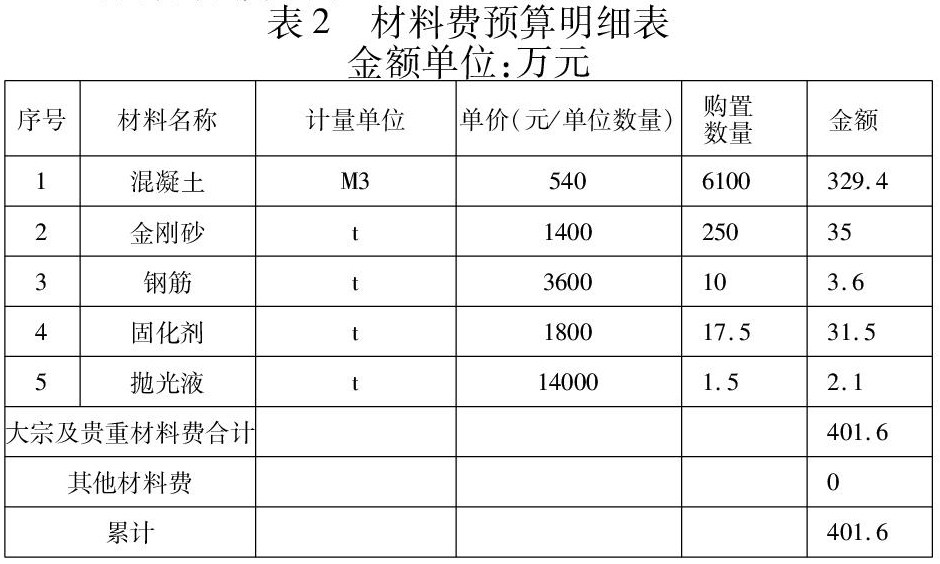

3.3材料费预算明细

3.4操作要点

3.4.1抹光面放样

依建筑物结构基准墨线(如墙面+50cm 线),用水准仪在地坪浇筑区域内定出混凝土预定浇筑厚度,设置水平高程标记,并认真复核,控制最大凹凸偏差在 3~5mm 以内。

3.4.2混凝土浇筑

(1)混凝土浇筑前洒水使地基处于湿润状态。为减少泌水,应控制水灰比和坍落度,商品混凝土利用溜槽配合人工卸料,不宜采用泵送。

(2)混凝土尽可能一次浇筑至标高,局部未达到标高处利用混凝土料补齐并振捣,严禁使用砂浆修补。使用平板振捣器振捣,并用特制的钢滚筒多次反复滚压,柱、边角等部位用木抹拍浆。混凝土刮平后水泥浆浮出表面至少 3mm 厚。

(3)混凝土浇筑完毕,采用橡皮管或真空设备除泌水去,重复两次以上后开始耐磨材料施工。耐磨材料施工前,中期作业阶段施工人员应穿平底胶鞋进入,后期作业阶段应穿防水纸质鞋进入。

3.4.3 第一次撒布耐磨材料及抹平、墁光

(1)耐磨材料撒布的时机随气候、温度、混凝土配合比等因素而变化。撒布过早会使耐磨材料沉入混凝土中而失去效果;撒布太晚混凝土已凝固,会失去粘结力,使耐磨材料无法与其结合而造成剥离。判别耐磨材料撒布时间的方法是脚踩其上,约下沉 5mm 时,即可开始第一次撒布施工。

(2)墙、柱、门和模板等边线处水分消失较快,宜优先撒布施工,以防因失水而降低效果。

(3)第一次撒布量是全部用量的 2/3,拌合物应均匀落下,不能用力抛而致分离,撒布后即以木抹子抹平。耐磨材料吸收一定的水份后,再用墁刀机碾磨分散并与基层混凝土浆结合在一起。

3.4.4 第二次撒布耐磨材料及抹平、墁光

(1)第二次撒布时,先用靠尺或平直刮杆衡量水平度,并调整第一次撒布不平处,第二次撒布方向应与第一次垂直。

(2)第二次撒布量为全部用量的 1/3,撒布后立即抹平,墁光,并重复墁光机作业至少两次。墁光机作业时应纵横向交错进行,均匀有序,防止材料聚集。边角处用木抹子处理。

(3)面层材料硬化至指压稍有下陷时,墁光机的转速及角度应视硬化情况调整,墁光机进行时应纵横交错 3 次以上。

(4)耐磨地坪的平整度要求为 2m 见方最大偏差 3~5mm,同标高极高点与极低点的最大偏差不大于 20mm。尽量避免龟裂、脱皮或起砂现象。

3.4.5 表面修饰及养护

(1)墁光机作业后面层仍存在抹纹较凌乱,为消除抹纹最后采用薄钢抹子对面层进行有序、同向的人工压光,完成修饰工序。

(2)耐磨地坪施工 5~6h 后喷洒养护剂养护,用量为 0.2L/m2。或面覆塑料薄膜防止引起开裂。

(3)耐磨地坪面层施工完成 24h 后即可拆模,但应注意不得损伤地坪边缘。

(4)完工 5~7d 后宜做切割缝,以防不规则龟裂,切割缝间宜为 6~8m(一般根据车间柱距离确定)。切割应统一弹线,以确保切割缝整齐顺直,切割深度应至少为地坪厚度的 1/5(建议切割缝由土建完成),填缝材料采用预先成型或切割的弹性树脂等材料,本工程使用密封胶。

4结语

本工程采用大型激光整平机通过采用精密激光技术、高度精密的液压系统和闭环控制技术同时实现标高和平整度控制。整平机械的激光发射器单独设置,它具有自动整平功能,一次性完成地坪的振捣、标高控制、平整度控制等工作;保证大面积地坪施工平整度良好,标高统一,不会产生累积误差,一方面能够大量节省人工、机械和材料,另一方面极大节约工期,创造巨大的社会经济效益。
