K公司PLM系统实施过程中的项目管理研究
摘要:随着我国市场经济的迅速发展,企业在不断发展壮大的同时,开始进入研发创新、深化企业管理水平的新阶段,并提出对产品整个开发过程中时间、成本、质量、人力资源等进行协调控制的新要求。PLM系统的管理覆盖产品的整个生命周期,它能够帮助企业研发创新,提高产品管理的能力。因此,越来越多的企业将PLM的实施作为企业信息化战略的重要组成部分。
关键词:制造业;PLM系统;项目管理
1.研究的目的及意义
企业保持竞争力的关键在于创新,而自主研发更是创新的主要途径。同样,现阶段网络和信息技术的发展,也为制造业的创新提供了更好的平台。项目管理理论、产品生命周期(PLM)管理的实施,是制造业信息化的趋势。
PLM(Product Lifecycle Management)产品生命周期管理,作为企业信息化中重要的一个环节,从市场的角度且以整个生命周期内产品数据集成、协同管理为基础,研究产品在其生命周期内从产品策划、设计、制造到销售等一系列过程,旨在尽量缩短产品上市时间、节约成本、满足用户的个性化需求,为企业提供支持产品快速设计和制造优化的管理平台。
2.K公司PLM系统实施方案
2.1 K公司实施PLM系统的目的
对于大型制造类企业,以往开展的项目因技术变化快、资源配置不足、管控手段单一、信息化管理手段缺失等因素,存在着管控节点不够严格与规范,项目数据分散管理,知识经验无法沉淀等管理盲区,导致项目可能会偏离预期的技术进度与成本等目标。为了进一步提升综合管理能力,公司经过深入调研,多方考察,决定引入PLM系统来规范产品开发流程,提高产品的开发效率,提升企业整体的创新能力和竞争力。
2.2 K公司PLM项目实施方案
依据项目管理理论的五大阶段,并考虑到企业的实际情况,K公司将PLM系统实施的管理过程划分为五个阶段:项目准备、蓝图设计、系统实现、系统测试、上线与支持。
项目准备,主要是在项目启动前的一些准备工作,比如组建项目团队、制定项目管理制度及项目计划等。蓝图设计,是对整个项目实施的规划,包括需求调研、流程规划、系统架构、数据迁移方案等。系统实现和系统测试是对系统实施规划的执行,包括定义系统功能模块、基础数据整理、单元模块测试、二次开发、数据迁移、接口调试以及系统培训等。上线与支持,主要包括对项目资料的整理、实施过程的总结、项目验收和运行维护等。
2.3 K公司PLM项目实施目标
依据项目内容的划分,可将项目实施的阶段目标划分为三个:
2.3.1第一阶段的目标
1)实现图文档管理、BOM管理、流程管理、变更管理、权限管理等基本的产品数据管理功能;
2)实现与三维CAD、电气CAD、CAE系统的紧密集成,支持各类三维设计软件的管理和应用,实现CAE文件及仿真流程的管理;
3)实现工艺管理的基础应用,搭建设计、工艺一体化平台,支持工艺BOM、工艺文档的管理;
4)实现产品平台化、标准化、系列化、通用化、模块化配置的管理;
5)实现MDM、ERP、SVN等系统的紧密集成;
6)结合IPD咨询项目,建立PLM的组织、流程和权限控制策略,实现项目计划、资源、进度及资源报表、成果及文档的管理,提升产品标准化管理水平。
2.3.2第二阶段的目标
1)实现基于IPD体系的研发项目管理平台,实现项目成果、计划、资源、流程、人员能力、人员绩效、报表的统一管理,实现项目的透明化监控;
2)进一步推进产品标准化、通用化、模块化工作,对于产品通用化率、标准化率可以进行统计分析,建立模块的配置字典,可以自动识别相容、相斥关系;
3)实现研发经验及知识管理、查询和快速借用,建立研发知识库,实现FMEA的结构化管理;
4)实现装配工艺仿真管理的推广应用,对于全新开发的产品全面应用装配工艺仿真。
2.3.3第三阶段的目标
1)实现基于IPD体系的研发项目管理平台,实现项目质量、成本的统一管理,实现全生命周期的大质量闭环管理和研发成本的精细化管控;
2)通过PLM系统实现仿真一体化管理,包括仿真需求、任务、流程、仿真数据、仿真BOM及统计分析等;
3)实现工艺仿真管理的全面普及和应用,包括机加仿真、装配仿真和人机仿真等。
4)实现各分子公司之间的协同设计数据共享;
3.K公司PLM系统实施过程中的项目管理
3.1 范围管理
定义项目范围是项目过程中最重要的部分,主要是确定项目规划并编写项目范围说明书。根据信息化软件的特点,PLM系统实施由近到远,分三期实施,本文根据现阶段的需求,对已完成的第一期的实施活动进行分析。
3.1.1 确定项目范围
K公司确定项目范围的方式主要是通过需求调研。调研工作由项目组和实施顾问共同参与,面向所有的关键用户,就业务流程、产品数据管理等方面进行细致的梳理,并结合PLM系统的功能模块进行功能比对,确定的实施范围如下。
项目实施主体:公司研发中心。
实施内容:项目管理、文档管理、各类三维设计软件集成、工程变更管理等业务工作内容。
3.1.2 控制项目范围
信息化系统的项目实施的现实就是,即使是经历再细致的需求规划分析,在实施过程中需求变更仍然难以避免,而每做一次项目范围变更,都有可能会影响到项目的成本、工期、资源需求等方面的内容,因此,对于PLM系统的项目实施,企业应当重视对范围变更的管理,对变更进行控制、确认与纠正,将范围变更的风险降低到可控的范围内。K公司在进行范围控制时,主要采取了以下两方面的措施
(1)建立变更控制组织
在项目启动时,建立变更控制小组,成员由K公司的高层、项目经理和实施顾问共同组成,小组职责是对项目的范围变更需求进行决策。变更必须经过充分谨慎的评估,考虑对包括项目工期、成本、人力资源风险等方面的影响,只有经过控制小组批准的变更才能执行。
(2)建立规范的范围变更流程
规范的变更流程有利于对需求的变更进行控制,变更的流程为:变更申请——变更评估——变更实施。
3.2 进度管理
进度管理是保证项目如期完成或合理安排资源供应,节约工程成本的重要措施之一。K公司在进度管理上主要以进度总计划和进度里程碑任务为基准,利用项目管理周报来监控项目组各成员的执行情况。
3.3 沟通管理
良好的沟通管理是提高项目管理水平的重要手段之一。K公司在实施过程中的沟通方式主要体现为周报、腾讯会议、邮件通知和例会。汇报的内容包括,本周工作内容、下周工作计划、本周执行过程中的问题、风险以及其他事项等。
3.4 风险管理
风险控制不当也是导致项目目标偏离的主要原因之一。因此,项目小组需在项目初期就提出应对计划,并采用适当的风险管理计划与方法进行预防和应急。
风险识别:项目组人员通过头脑风暴、跟咨询方及实施方的项目访谈,以及结合其他企业的实施经验,对风险进行识别、分类、归纳、总结。

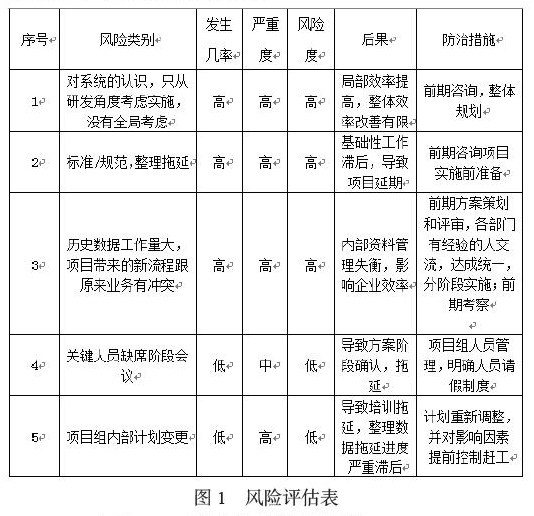

风险评估:制定风险评估表,如图1所示,对已识别的风险进行风险几率和程度、以及对项目实施造成的不良后果进行评估,来决定是否采取措施处理。
风险处理:根据对已识别的风险评估,综合考虑造成风险的各方面的因素,采取适当的防治措施,以降低风险发生的概率或减少风险带来的不良后果。
3.5 K公司PLM系统实施后的效果评价
K公司的PLM系统实施历时1年左右,给公司产品开发管理带来了巨大的变化,提高了设计师的开发效率、控制了产品的设计开发过程,同时也提升了企业的产品创新能力和市场竞争力,其实施效果主要体现在以下几个方面
(1)提升工作效率,改变原有工作模式。伴随着该系统在企业内的应用,有助于员工规范化工作流程和工作方式,有利于产品数据的规范化管理。
(2)提高文档变更控制管理效率。PLM系统的权限管理、版本管理、流程审批,提升了文档管理的有效性和安全性。
(3)实现异地协同办公。不同于老的PDM系统,新PLM系统是基于统一的后台数据库结构,彻底改变了之前分子公司之间通过邮件,电话及会议进行技术沟通的模式。PLM系统还为设计过程中关联文件的共享提供了协同工作区,设计人员可以更便捷地获知关联文件的变更情况,沟通效率获得了大幅提升。
(4)实时监测项目的进度。PLM系统的项目管理功能模块可以对项目的阶段、人员进行管理。项目组内的各部门、人员可以通过项目管理模块协同工作,工作人员可及时跟踪项目进展情况,实现项目计划可控。
从这些成果中可以看出, K公司的PLM系统实施是成功的。K公司的整个实施项目紧紧围绕着项目管理的理论,包括采用成熟的项目管理理论知识,建立强有力的项目实施团队,抓住范围、进度、沟通、风险控制等方面的管理内容,最终成功完成了PLM系统的实施。反过来说,对于实施向PLM系统这样覆盖面广,涉及部门多、人员多、管理的产品数据也多的系统时,如果没有项目管理的方法做指导,是不可能取得PLM项目的成功的。
4.结语
本文结合项目管理理论知识,以K公司的PLM系统实施为研究对象进行论述,希望可以通过本文的论述,为其他企业实施PLM或是其他信息系统提供一些有益的借鉴和参考,降低实施的风险,少走弯路,达到成功实施的目的。同时,本文也是对项目管理理论的一次系统的回顾,巩固和加深了对项目管理知识的理解,为今后在更多的项目中实现项目管理提供信心,积累经验。
参考文献
[1]薛金程. H公司PLM系统实施中的项目管理研究.北京,北京邮电大学,2018.
[2]孔艳艳. 面向协同设计的PLM项目管理.四川,西华大学,2011.
[3]李根火. M公司PLM系统开发管理案例研究.四川,西南交通大学,2013.
[4]李燕、叶浩亮.PLM系统在轨道交通制造业的实施研究,《电子世界》,2020.
