施工现场降水井施工技术
摘要:南方地区普遍地下水位较高,且基坑周边的支护桩普遍存在咬合不密实,存在漏水现象。施工场地内如降水不足,对后续承台施工造成较大影响,传统的砌筑集水井的方法只能排出基坑内的地表汇水,无法有效降低地下水位。考虑到以上问题,结合现场施工条件,提出一种采用旋挖钻机钻孔后下放四周包裹钢丝网的钢筋笼,钢筋笼四周填砂砾的降水井做法。该技术通过我司正在施工的东莞东江华府项目进行了良好实践,充分证明了该施工技术的可行性与经济性。可为类似工程施工提供参考与借鉴。
关键词:降水井,地下水,钢筋笼,砂砾
中图分类号:TU 文献标识码:A 文章编号:(2020)-04-070
前言:南方地区地下水位较高,施工现场采用传统的砌筑集水井的做法不能有效的降低地下水位,对开挖较深的承台施工造成较大影响,本文结合现场情况提出一种能有效的降低地下水位的降水井做法,为相关的工程提供类似参考。
1.降水井做法

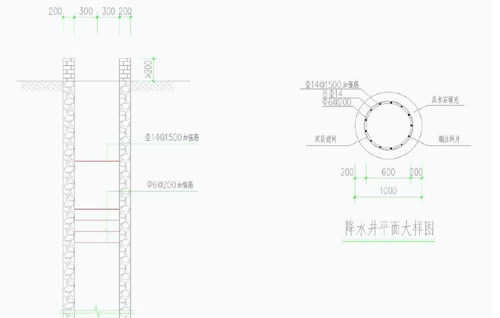

降水井采用旋挖机钻孔,孔深一般低于承台底标高2m,孔径一般比钢筋笼外径大600mm。钢筋笼主筋为φ14钢筋,箍筋直径为6mm,间隔1500mm设置一道直径14mm的加强筋,钢筋笼四周用10x10mm的铁丝网双层包裹,钢筋笼与钻的孔侧壁之间用砂砾石填充,具体如下图所示。

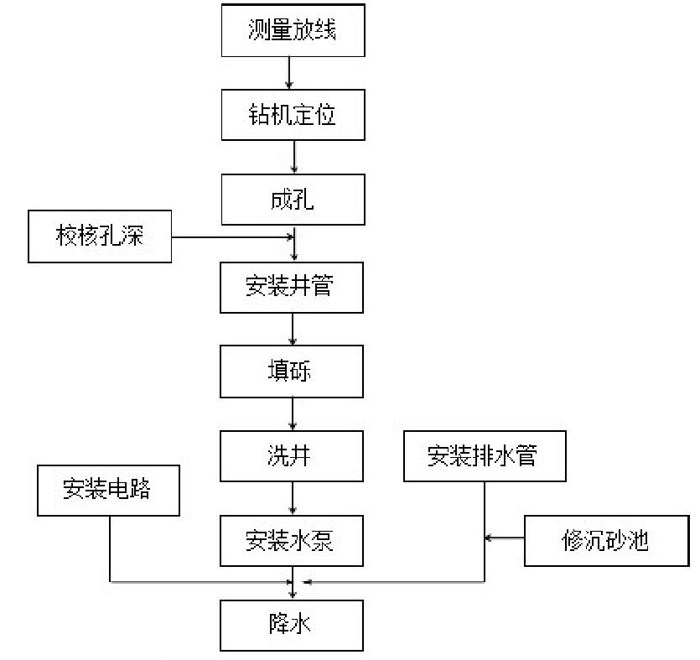

2、降水井施工流程
(1)测量放线
根据甲方现场给定的控制点及降水平面图和相关设计文件,测量放出各井位,并打入钢筋,涂上红油漆作标记。
(2)成孔
降水井施工采用旋挖机成孔,钢护筒护壁工艺成孔,要求成孔井径为1000mm。井身保持圆正,以确保填砾厚度。井身保持垂直,顶角的倾斜不得超过1度。
(3)吊装井管(滤管)
经现场验收合格后,吊装钢筋笼。安装垂直。由于孔径较大,须保证井管居中下入。
(4)填砾
填料规格为10~15mm砾石。滤料的实际填入量不应小于理论计算量。
(5)拔除钢护筒
砂砾填充密实后,拔除钢护筒,降水井施工完成,安装水泵抽水。
3、降水过程控制
(1)抽水前应统一测量各个井的静止水位一次。降水井施工完成后,根据工期安排,应提前于土方开挖前1周开始降水,且必须保证抽水的连续性,不得长时间停顿,如有水泵损坏,应及时更换。
(2)抽水开始后,在水位未达到设计降水深度以前,每天观测三次水位;水位达到设计降水深度后,可每天观测一次水位(水位观测允许误差为±5cm),使降水符合设计要求。如有异常,应及时向工长及项目负责人汇报,并得到及时处理。
(3)根据水位、水量观测记录,查明降水过程中的不正常状况及其产生的原因,及时提出调整补充措施,确保达到降水深度。
(4)抽水设备定期保养,降水期间不得随意停抽。
(5)现场准备水泵2台及适当数量排水管等做备用。更换水泵时,测量井深,掌握水泵安装的合理深度,防止埋泵。
4、降水井维护
施工降水期间,拟采取如下维护措施:
(1)抽水期间须对抽水设施和运行状况进行维护检查,每天检查不少于3次,并观测记录各水泵的运行情况,发现问题及时处理解决,保证抽水设备始终处于正常运行状态。
(2)抽水设备须进行定期养护,降水期间不得随意停抽。
(3)注意保护降水井口,防止杂物掉进井内,经常检查排水管,防止渗漏。
(4)在更换水泵时,应测量井深水位,掌握水泵安装的合理深度,防止埋泵。
(5)发现基坑(桩孔)内出水,应立即查明原因,组织处理。
结束语:
通过以上技术的应用和现场精心组织施工,该工程现场降水效果较好,给基础施工提供了较大的便利。在此总结了该工程施工过程中的相关技术经验,为类似工程施工提供借鉴。
参考文献
[1]《建筑结构荷载规范》GB50009-2012
[2]《建筑给水排水设计规范》GB50015-2010
[3]《混凝土结构设计规范》GB50010-2010
作者单位:中国建筑第二工程局有限公司核电建设分公司
