水泥搅拌桩施工技术在市政道路软基处理中的应用

陈俊初

安家(建筑与工程)
2021年43期
中国铁建港航局集团有限公司第一工程分公司 广东 珠海 519000

打开文本图片集

摘要:近年来,随着城市规模的扩张,市政道路作为基础设施建设也在不断地新建。在市政道路建设中软基处理是一项重要的技术,在市政道路建设过程中会遇到多种不同的地质构造造成土层不稳定,因此必须要充分借助于水泥搅拌桩施工技术来有效地应对市政道路中存在的淤泥等土层,确保市政道路的施工质量合格。基于此,要不断探索在市政道路软基处理中如何更好地运用水泥搅拌桩施工技术,切实处理好软基,确保市政道路满足出行需求。

关键词 :水泥搅拌桩施工技术;市政道路;软基处理;应用

市政道路的质量决定着人们出行质量。当前的在道路市政建设过程中会遇到淤泥、淤泥质土等路基,为了确保市政道路的质量就必须要借助于水泥搅拌桩施工技术,对这些软基做好处理,通过软土与固化剂的充分搅拌产生化学反应改善土地性能,使其符合需求。因此,要认真分析水泥搅拌桩施工技术应用在市政道路软基处理中的流程、使用范围,切实发挥出水泥搅拌桩施工技术的作用。

1水泥搅拌桩施工技术的工作原理

水泥搅拌施工技术是一种有效的加固软基的方法,其工作原理就是有效的对市政道路中的土质状态进行改变。实现由软粘土向凝固转变过程通常需要水泥与其他化学物质进行结合,最终凝固结成。在软基处理中,需要在路基中加入固化剂通过专业的搅拌机有效地实现这些物质的融合,最终产生化学反应,实现软粘土状态的改变,最终变得坚固,成为满足道路建设的地基。

2水泥搅拌桩施工技术的使用范围

水泥土是水泥搅拌桩施工技术的主要原料。为了保证施工符合要求,要确保土质符合要求,一般都选用黏土,这样才能够进一步地推动搅拌混合物与水进行融合发生反应,最终形成凝固物质,确保其稳定。水泥搅拌桩具有较广泛的适用范围主要有以下几个原因造成的:一是该技术在施工的过程中能够有效地降低施工噪声,在施工区域都能正常工作,即使在居民生活区对周围居民的影响也很小。二是该技术对周边的土质场地的影响小,可以忽略不计,因此也是一种环保的施工技术。三是该工技术在加固路基和结合土质上具有较好的特性,因此在后续施工中不用再专门的开展防水工作,极大的节省了人力物力,确保了工期提前。

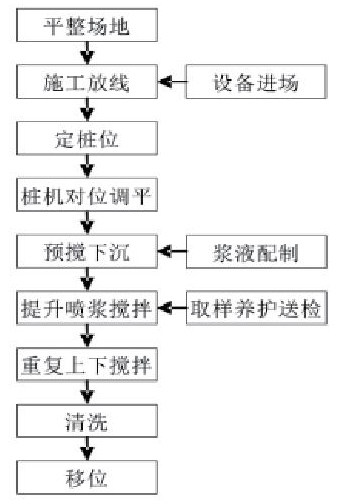

3水泥搅拌桩施工技术应用在软基处理中的流程

3.1做好软基处理的各项施工准备

水泥搅拌桩施工技术除了常用的搅拌机之外还需要其他的设备来辅助完成,比如钻机、压缩机等,这样才能确保水泥搅拌施工能有效地处理软基。比如,压缩机可以较好的提供压力,同时进一步的将喷浆带来的阻力有效地制止。钻机因其具有较好的动力,因此在成桩过程中根据对接的情况完成运输转速的调节,从而能够有效的控制施工速度。特别是在市政道路软基处理过程中,要保证材料充足,在进场前要做好各种验收检验。同时,要做好储存有效的避免雨水侵袭,做好防雨防潮。一旦施工材料受到影响出现变质会导致质量出现问题并引发工期延误。在水泥搅拌桩施工过程中,水泥等级要选择强度为32.5级的袋装水泥,对于进场的原材料必须要经过监理工程师审批才能进场。

3.2对软基场地进行清理做好放样

施工开始之前要对场地进行硬化处理,确保场地清理完毕并做好硬化,足够平整,没有出现积水等问题。这也是进行水泥搅拌桩施工之前最基础的工作。另外,钻孔定位要严格按照设计图纸的要求进行定位,要控制好偏差,保证在2厘米之内。高程要重点进行检测,确保无误,最终实现喷浆标高、停浆标高得到有效统计确认。放样的过程中要注重按照设计要求认真开展,保证其精度,也可以使用全站仪来确保计量结果,做好布桩并标志好。

3.3进行3次试桩并做好数据记录

试桩一般进行3次,要严格按照施工的要求,结合施工实际情况进行有针对性的配合比测试,而且这3次所进行试桩的土质应该在施工场地不同的位置进行选取。选取试件达标之后,要及时地放在室内成型并进行维护。然后根据路基施工的要求,测试试件的强度,最终确定配合比实现最优化的要求。

3.4桩基做好就位调试控制偏度差

搅拌桩机被运至施工现场后,施工人员就开始进行操作。在操作之前,必须要做好准备工作,要先查看周围的环境,确保桩基移动顺利同时也要保证桩基施工安全。要重点检查桩基垂直度是否符合标准要求,误差是否在允许范围之内。为了进一步提高精度,可以借助于电锤来进行检查,一旦误差超过1%就要及时调整,确保桩基的施工准确度。为了做好后续的观测工作也可以在装机上做好标记。另外要特别注意桩的长度不能短,不小于设计的桩长。

3.5严格规范进行水泥搅拌施工

灰浆输出量一定要在钻杆之前进行确定,电机一旦启动后就要对起吊钢绳进行放松,控制在合理的区间,通过空压机进行送风,通过导轨将钻头送到施工指令位置。要特别注意控制好钻杆的速度下沉,提升速度都不能过快也不能过慢,要围绕施工要求控制速度。同时,在钻杆下沉的过程中,观测感应不能松懈,通过转速对碰触的土层进行确定。严格按照要求来进行喷浆搅拌作业,速度要保证均匀,进而最终实现施工预定的标高。搅拌的时间控制在两分钟左右,超过两分钟就可以切断电源停止工作。灰浆泵的关闭就可以将搅拌机第二次送到施工的指令位置,实现搅拌的提升,经过3次搅拌,桩就可以成行。这个时候就要把钻头复位,要特别重视检查电机是否存在电源遗漏等问题。桩机完成之后就可以到下一个装机位置进行施工。要对施工做好详细的记录,对于出现的问题要登记。搅拌桩完成之后进行垫层作业,要严格控制厚度密度,确保符合标准要求。厚度控制在50厘米,为了确保密度符合要求可以通过继续碾压等方式夯实密度。

结束语:

市政道路建设需求大,是下一步基础设施建设的重点,为不断提升软基处理效果,要深化水泥搅拌桩施工技术的研究,不断提升施工水平,打造高质量的市政道路,满足人们出行需求。
