静力绳锯无损切割技术运用于年久运营干渠结构开舱上的质量控制

方涛 王杰 李馥 龙晓 李朝辉 曹红军

安家(建筑与工程)
2022年11期
中建五局第三建设有限公司 云南 大理 671000

打开文本图片集

摘要:基于大理市某混流改造工程,对静力绳锯无损切割技术运用在年久运营干渠开舱的施工问题进行了探讨,提出切割过程中加强质量控制措施。

关键词:静力绳锯无损切割技术;年久运营干渠;结构开舱;质量控制

中图分类号:TU744 文献标识码:A 文章编号:

0  引言

因干渠为年久失修且在运营中的混凝土结构,故在顶板切割过程中不能对干渠墙体结构产生较大的扰动[1],以便为后续开舱点作永久结构打下基础。查阅资料发现,其他项目未有切割年久运营干渠顶板的经验,经综合调研考虑,选择采用对渠体及周围扰动较小的静力绳锯无损性切割技术对顶板进行切割,再用汽车吊吊离,减少人工进干渠内清理的成本,缩短工期,节约成本,因此在顶板破除中提高切割质量减少对渠体及附近构筑物的扰动为至关重要的环节。

1  工程概况

大理市某排水系统混流改造工程建设内容为干渠清淤约25400m³;渠体渗漏、破损修复约29处(塌陷1处、雨污水舱隔墙通洞4处,外墙渗漏24处);管道暗接、错接改造27处(15个清水排放口、 3个低浓度排放口 、9个污水排口);雨水舱闸门启闭机更换3套;智慧化水量监控、水质监测设备15套。

因干渠仅有一个大型进出口,无法满足快速施工及有限空间作业要求,采取在干渠上方垂直开孔的方式进行分段施工,即采用静力绳锯无损性切割技术对顶板进行切割,孔位选择依据项目需严重修复段及对周边环境的影响等因素综合考虑,,开舱部位在雨水舱顶部,长为5.4m×宽3m,选取3处开舱位置进行施工组织部署;同时,为考虑后期运营维护,依据设计要求将三处开舱点位作永久设计用,故再施工过程中提高切割质量减少对渠体及附近构筑物的扰动为至关重要的环节。

2  现状调查

对项目第一处开舱点静力绳锯无损性切割施工的顶板拆除进行调查、统计,采取随机检测并对数据进行统计分析:①表观质量:检查点数25个,缺陷点数4个,频率为43.8%,②表面平整度:检查点数25个,缺陷点数5个,频率为49.3%,③成品保护:检查点数20个,缺陷点数2个,频率为6.9%,合计合格率84.3%。综上所述,表观质量差和不平整问题占累计频率88.8%,是静力绳锯无损性切割技术施工质量控制的主要因素,是需解决的主要对象。

3  影响因素确定及对策制定

3.1原因分析

针对“表观质量差和不平整”的问题,从“人、机、料、法、环、测”六个方面进行分析,利用“鱼刺图法”对施工要点进行梳理。

通过检查于讨论,我们找出七个末端因素,并根据末端因素找原因:①施工人员操作不当,经验不足,通过组织班组成员进行讨论学习并测试进行调查分析,②切割机械达不到要求,通过对比分析并查阅资料进现场调查,③机械链条强度不足,通过对比分析并查阅资料进现场调查,④切割工序不正确,通过现场查看进行调查分析,⑤链条为固定,施工时产生偏移,太平现场查看切割前是否采取措施对链条进行固定及现场调查,⑥作业空间有限,通过现场查看进行调查分析,⑦开舱口放线不准确,通过加强对开舱口的技术复核进行现场检查。

3.2影响因素确定

再结合现场实际工况,对比分析发现:

1、现场施工直接在顶板进行切割,未在顶板上事先用水钻在顶板四个角钻孔,且在机械施工时未同时对链条浇水进行降温,造成链条切割混凝土板时温度过高,造成切割面不平整以及不能及时吊起切割完成的混凝土板。

2、切割机在施工时因未对链条进行固定,切割机作业时链条出现偏移,未按照预定的位置进行切割,造成切割面出现平整度较差的情况。

3、现场开舱口切割时,施工队伍未对开舱口边线进行放线,随意进行切割,切割机未在预定的位置进行切割,造成舱口切割面不顺直。且导致切割面需二次进行整改,无法达到一次成型的效果。

综上所述,切割工序不正确、链条未固定,施工时产生偏移、开舱口放线不准确等为控制主要因。

3.3制定对策

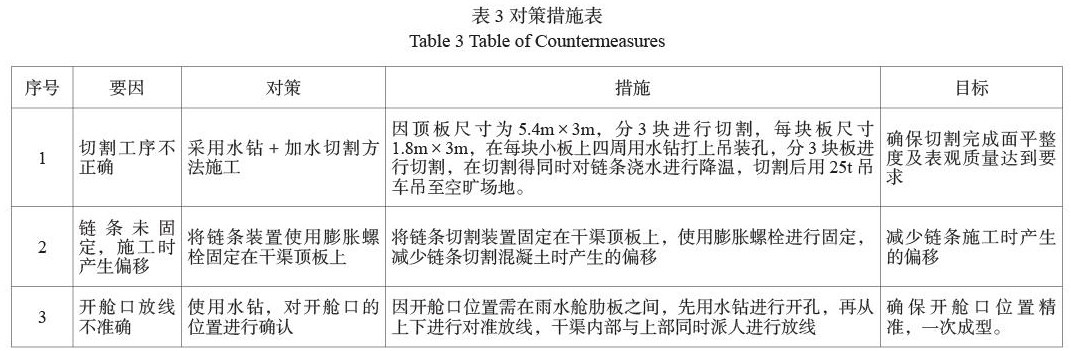

1 切割工序不正确 采用水钻+加水切割方法施工 因顶板尺寸为5.4m×3m,分3块进行切割,每块板尺寸1.8m×3m,在每块小板上四周用水钻打上吊装孔,分3块板进行切割,在切割得同时对链条浇水进行降温,切割后用25t吊车吊至空旷场地。 确保切割完成面平整度及表观质量达到要求

2 链条未固定,施工时产生偏移 将链条装置使用膨胀螺栓固定在干渠顶板上 将链条切割装置固定在干渠顶板上,使用膨胀螺栓进行固定,减少链条切割混凝土时产生的偏移 减少链条施工时产生的偏移

3 开舱口放线不准确 使用水钻,对开舱口的位置进行确认 因开舱口位置需在雨水舱肋板之间,先用水钻进行开孔,再从上下进行对准放线,干渠内部与上部同时派人进行放线 确保开舱口位置精准,一次成型。

4  施工验证

经施工验证,即在已施工完成的顶板切除中随机抽样检测,合计70个点,经统计合格点数为64个,不合格点数为6个,合格率91.4%。其施工质量符合现行规范验收标准,通过优化加强质量控制措施,实现了运用静力绳锯无损性切割技术减少对年久运营干渠的扰动目标,并对静力绳锯无损性切割技术的经验总结、推广,编制《提高已有老旧建筑物质量作业指导书》,作为今后企业实施类似工程的工艺参考。
